NÁVRAT NA VSTUP DO NOVOMĚSTSKÉHO KURÝRA.
OBCHVAT NOVÉHO MĚSTA NAD METUJÍ.
Část I. - DOBA PŘELOŽKOVÁ - viz následující odkaz:

OBCHVAT NOVÉHO MĚSTA NAD METUJÍ - ČÁST I
Poprvé vloženo 24.04.2006

Část II. - DOBA PŘELOŽKOVÁ - viz následující odkaz:

OBCHVAT NOVÉHO MĚSTA NAD METUJÍ - ČÁST II
Poprvé vloženo 03.10.2016.

Část III. - DOBA OBCHVATOVÁ POREFERENDOVÁ - viz následující odkaz:

OBCHVAT NOVÉHO MĚSTA NAD METUJÍ - ČÁST III
Poprvé vloženo 02.11.2018.

Část IV. - DOBA OBCHVATOVÁ POVOLEBNÍ - viz následující odkaz:

OBCHVAT NOVÉHO MĚSTA NAD METUJÍ - ČÁST IV
Poprvé vloženo 01.10.2022.

Část V. - DOBA OBCHVATOVÁ NADĚJNÁ.

Poprvé vloženo 01.04. 2024

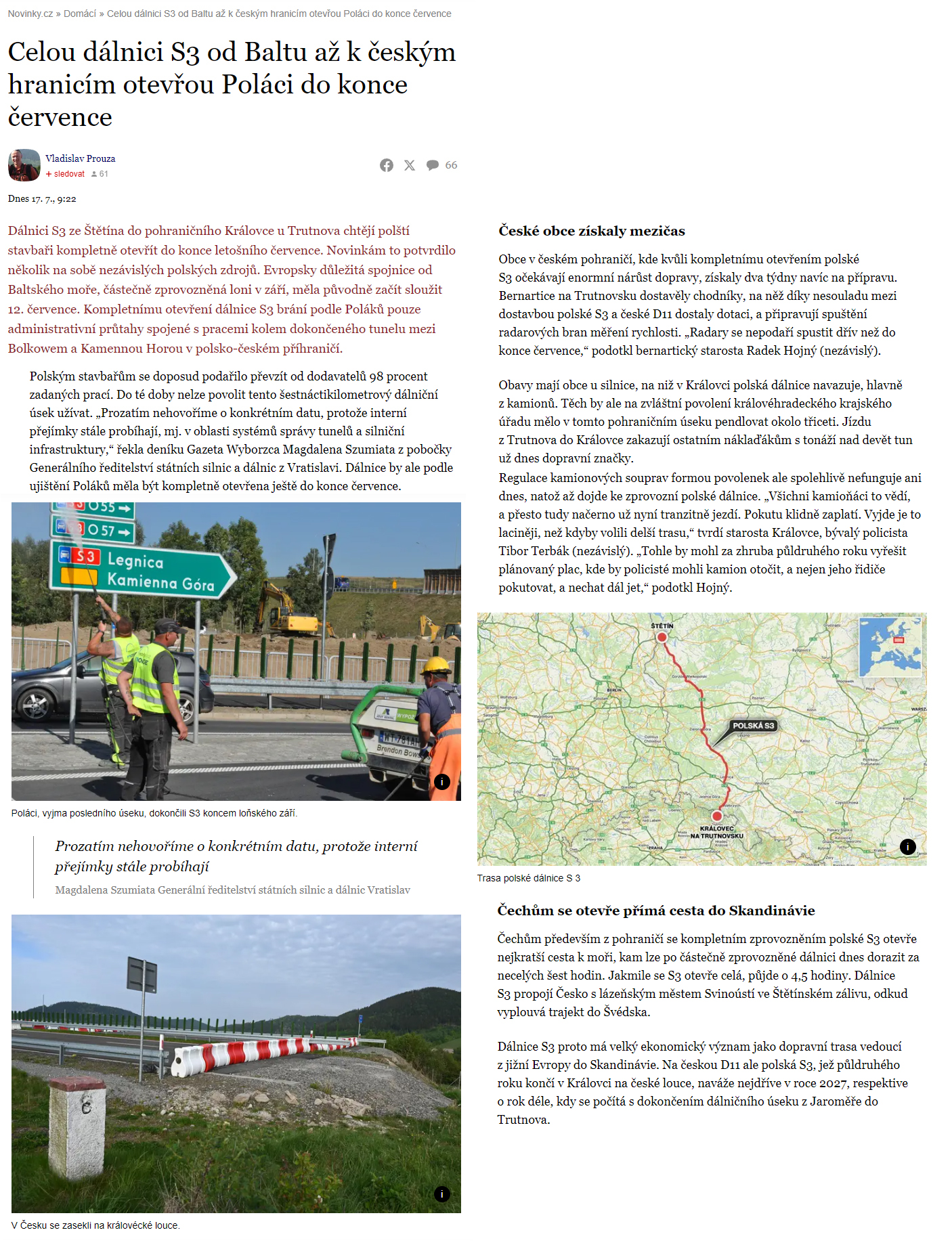

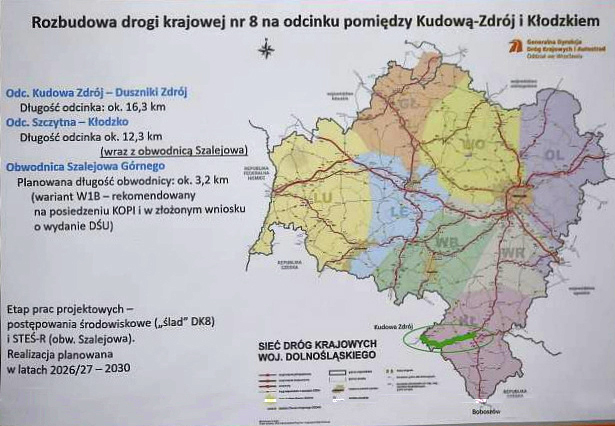

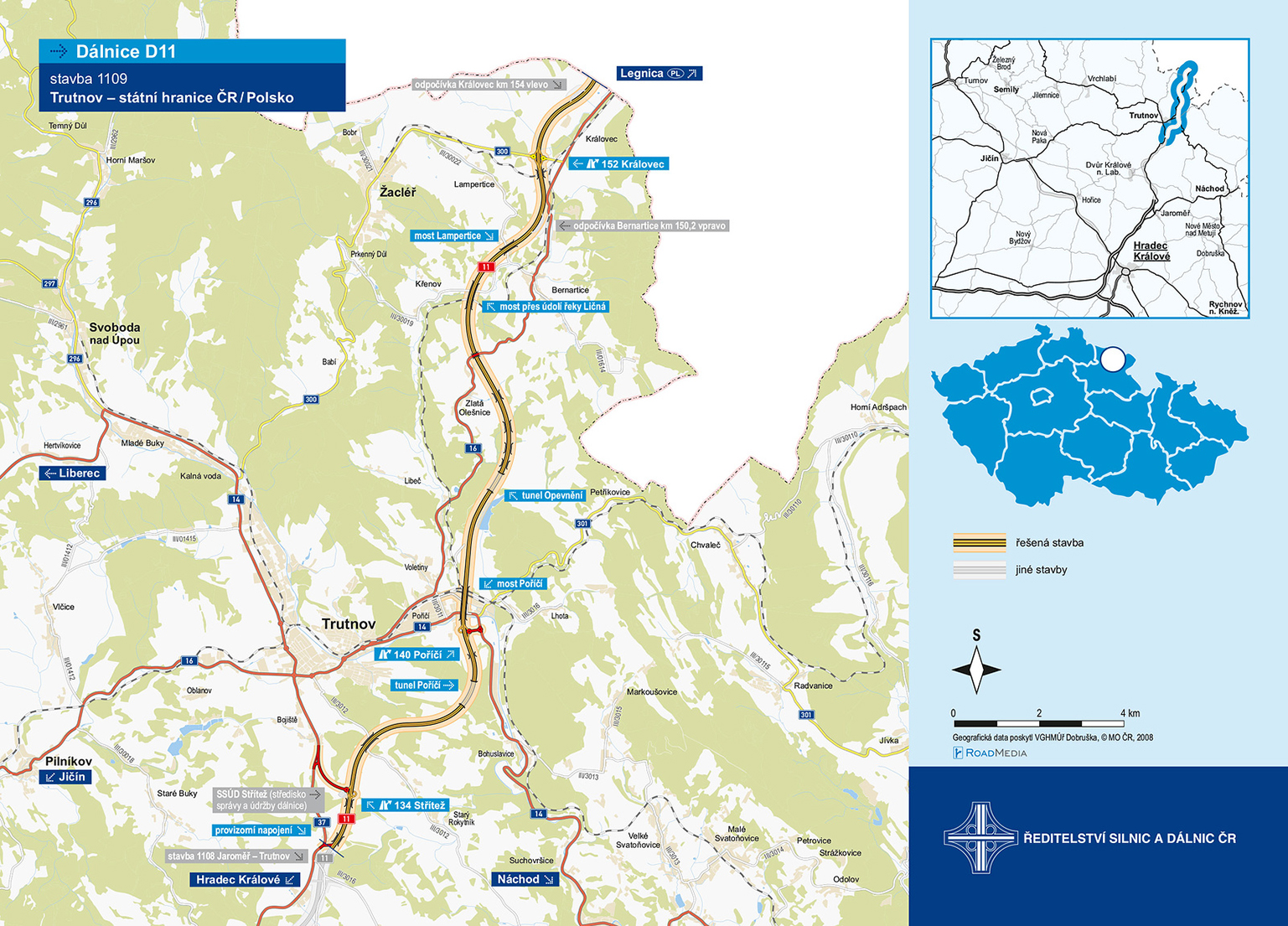

DÁLNICE S3 OD NAŠEHO KRÁLOVCE AŽ NA POBŘEŽÍ BALTU V POLSKU BUDE DO KONCE ČERVENCE OTEVŘENA

Vloženo 17.07.2024

Podívejte se na článek ze zdroje "Novinky.cz":

V originálu si můžete článek načíst na adrese:

https://www.novinky.cz/clanek/domaci-celou-dalnici-s3-od-baltu-az-k-ceskym-hranicim-otevrou-polaci-do-konce-cervence-40480231

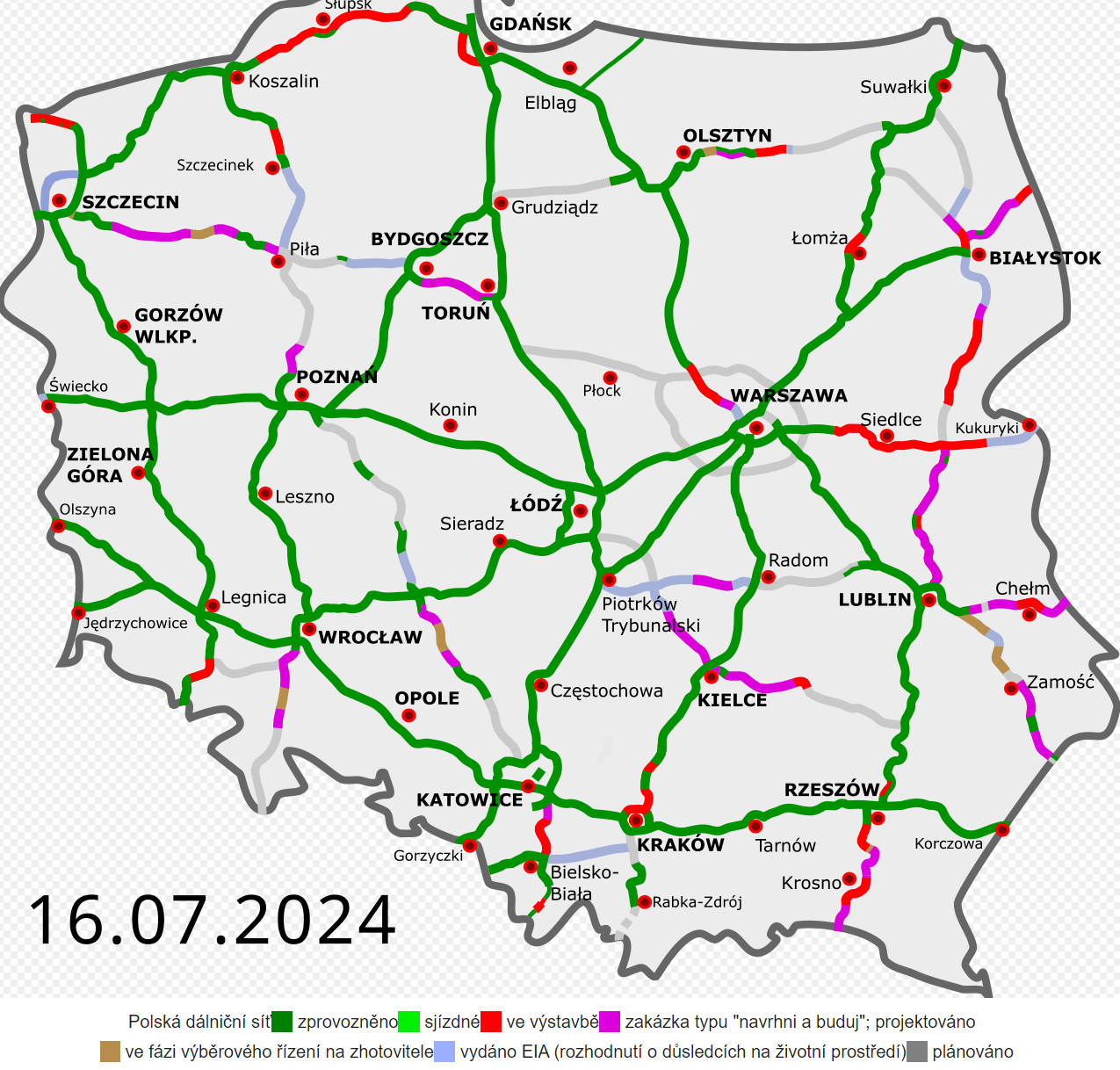

Přidávám aktuální stav existence a budování dálnic v Polsku:

Zdroj: Wikipedie

Komentář Novoměstského kurýra:
A ta naše "výstavba - nevýstavba" dokončení D11 ke Královci je pro ostudu.

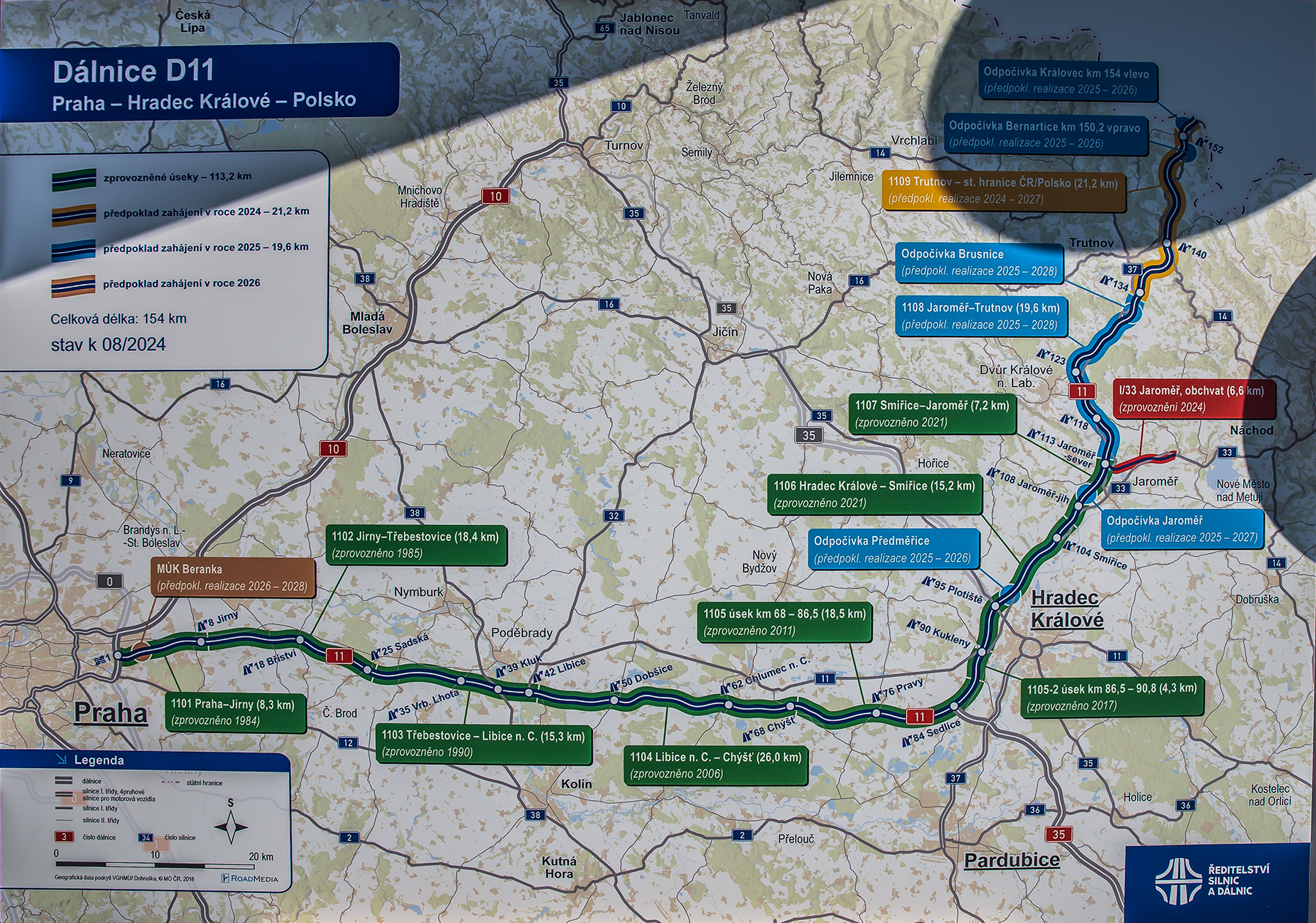

Předpokládejme, že do roku 2028 se to opravdu povede. Potom to asi bude jeden z nejlepších přístupů z ČR k Baltu a dále do Skandinávie.
Dá se předpokládat, že tato trasa bude docela vyhledávaná a to dokonce až z Jižní Evropy (viz článek výše).

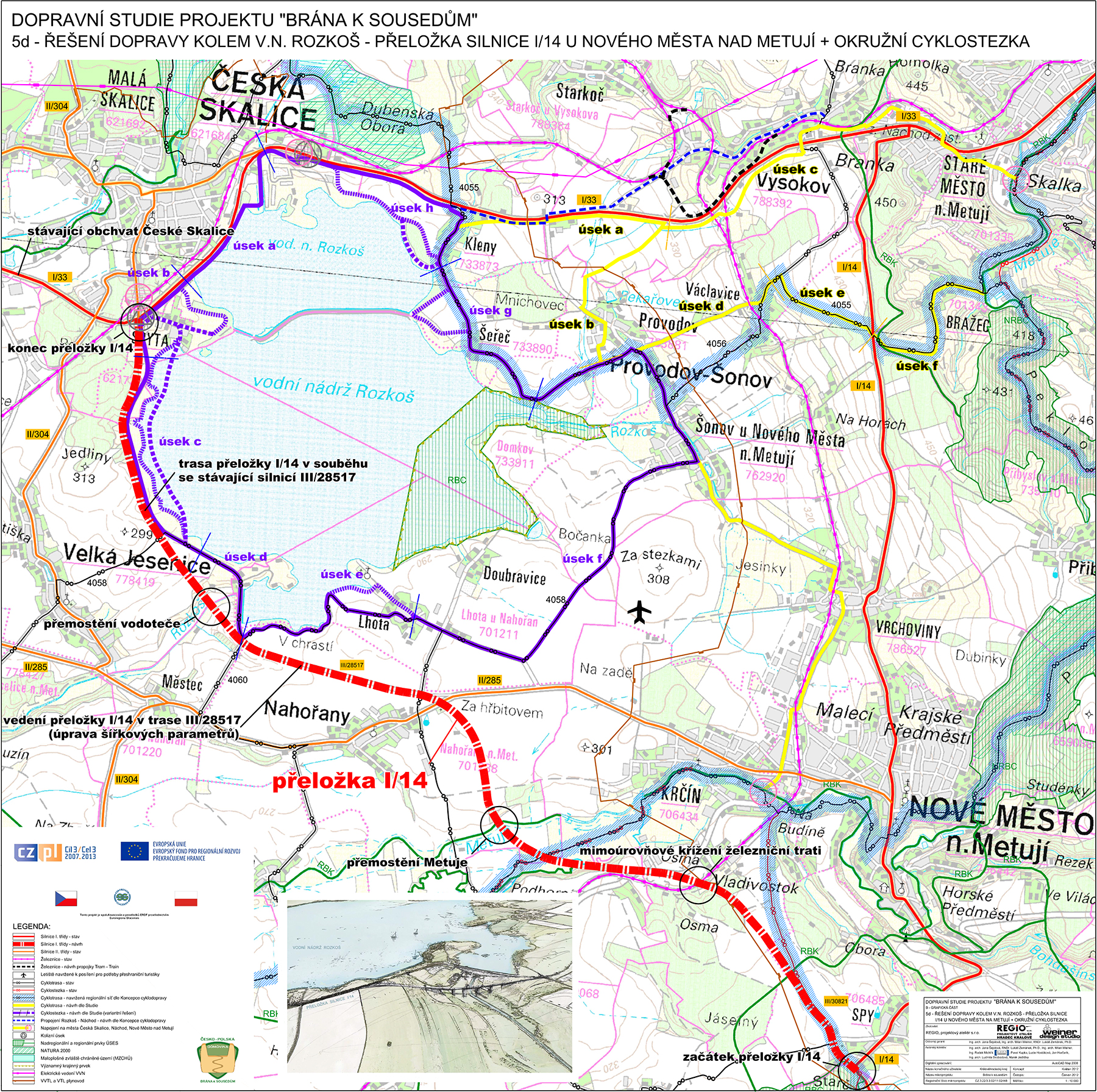

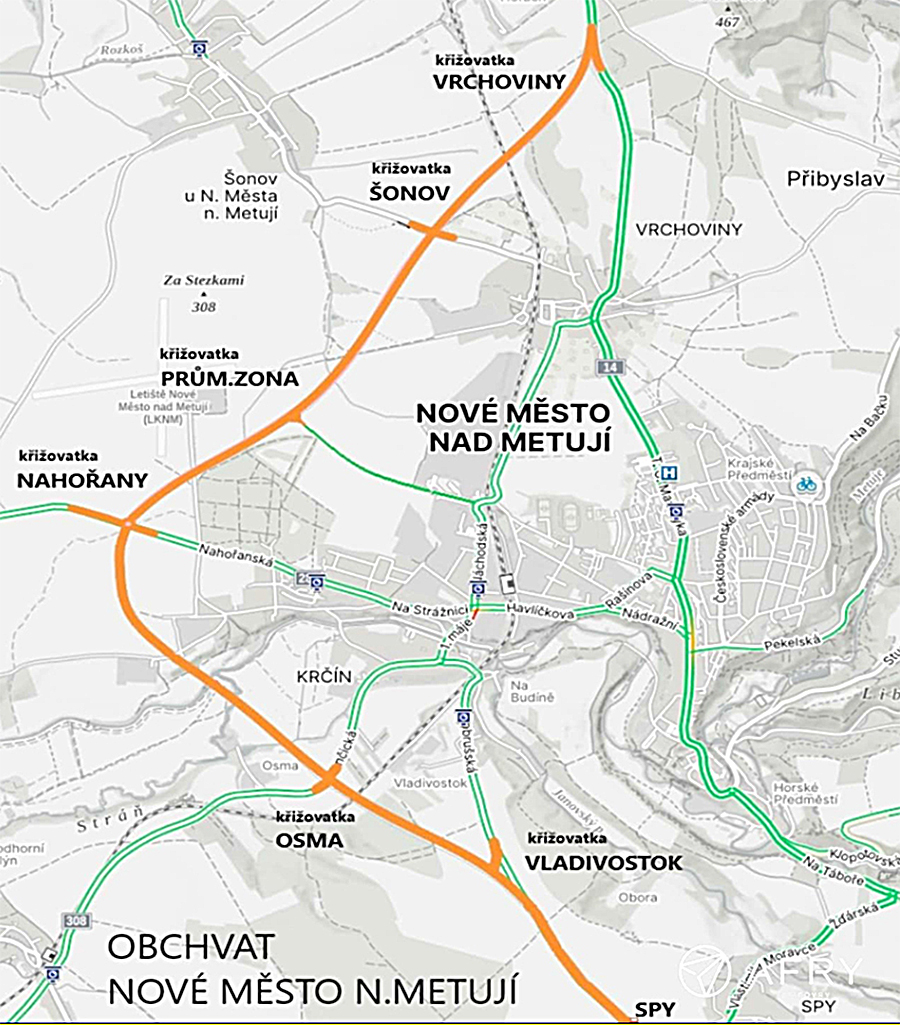

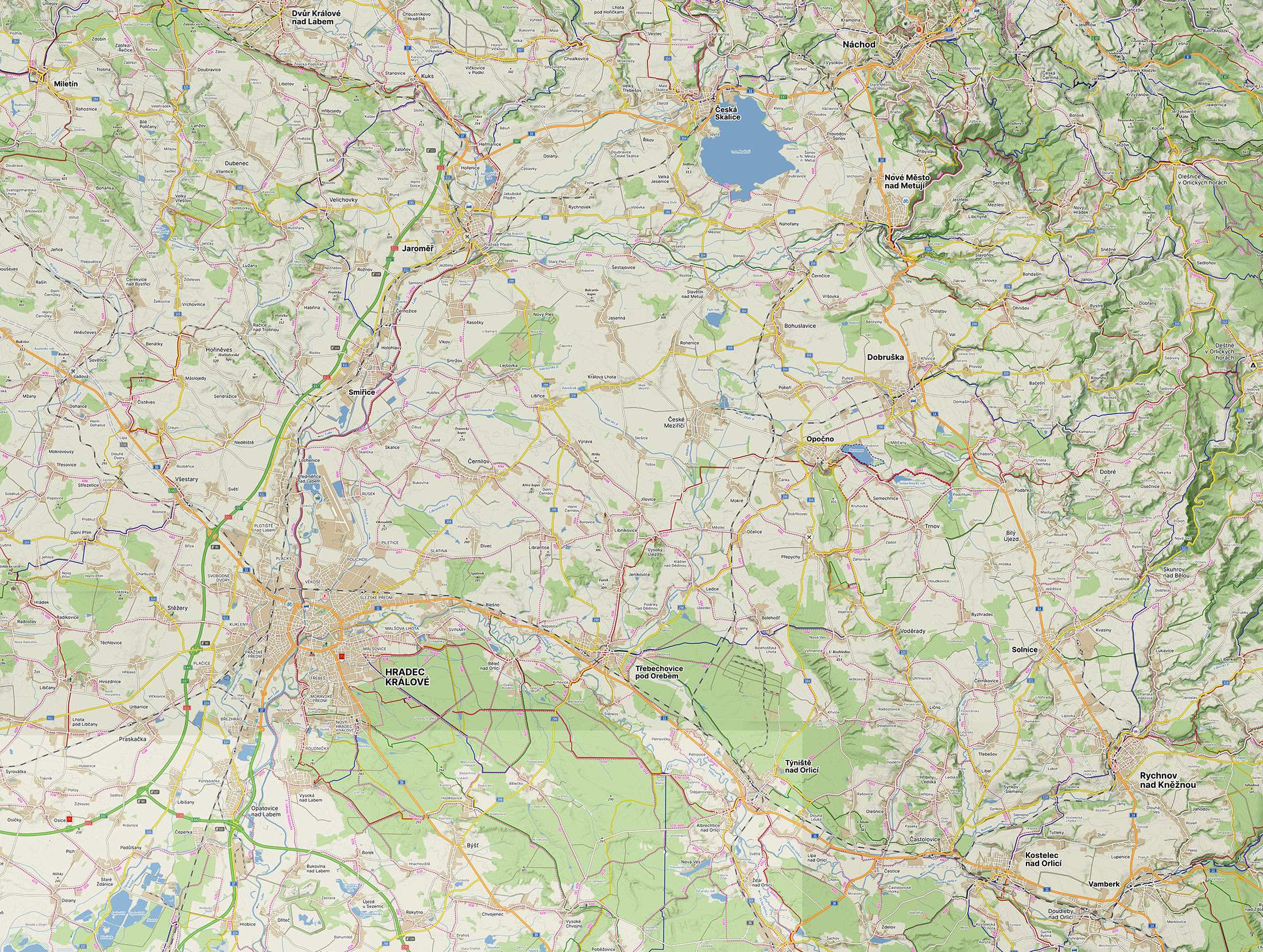

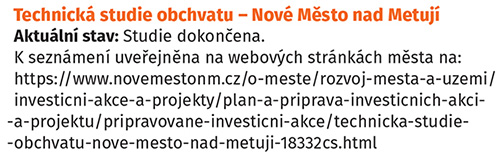

Z našeho regionu přístup na tuto trasu popisuje řada úvah na tomto "Novoměstském kurýru", část "OBCHVAT". Na přístupu na D11 by se významně mohla podílet i část obchvatu Nového Města nad Metují, o kterém zde píšu už od roku 2006!!!

Podle mého názoru stát řešení tohoto regionu z hlediska přístupu na D11 docela významně podcenil. A tak dnešní vyhovující řešení není zatím žádné.

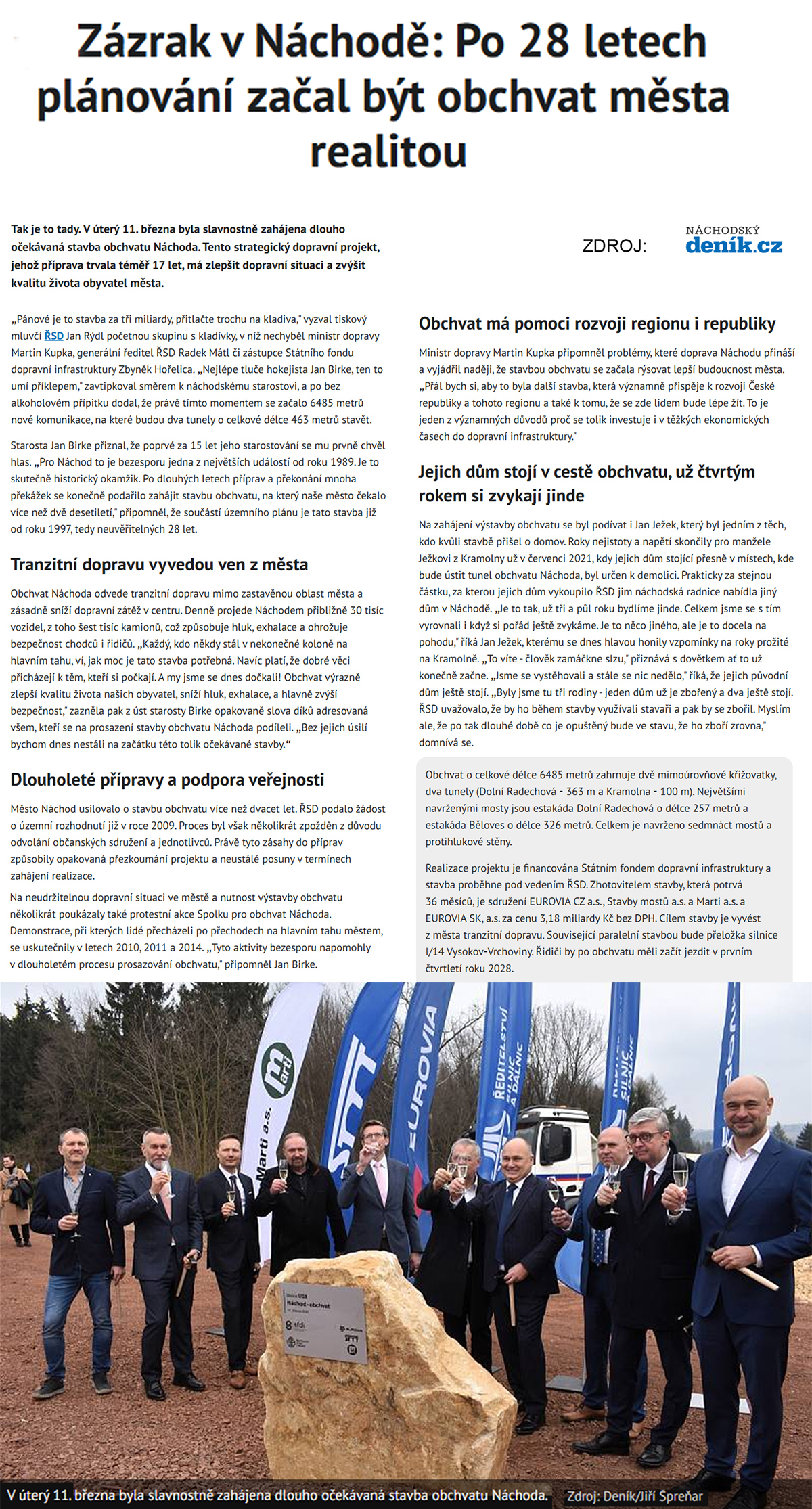

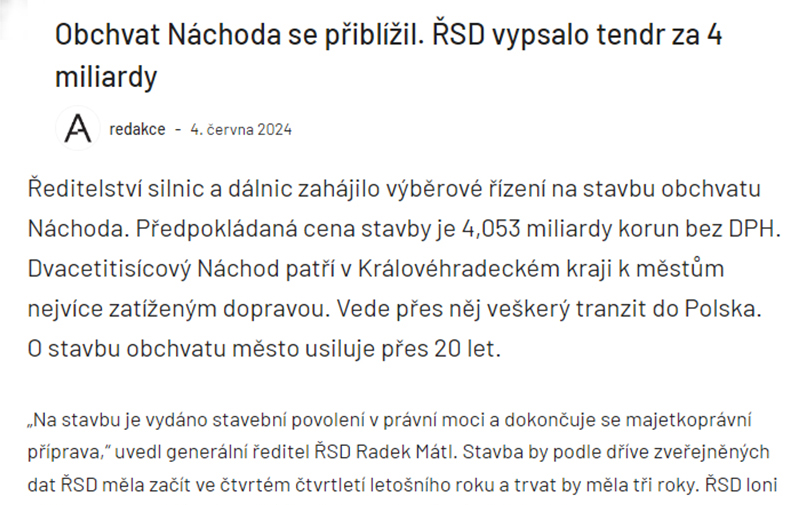

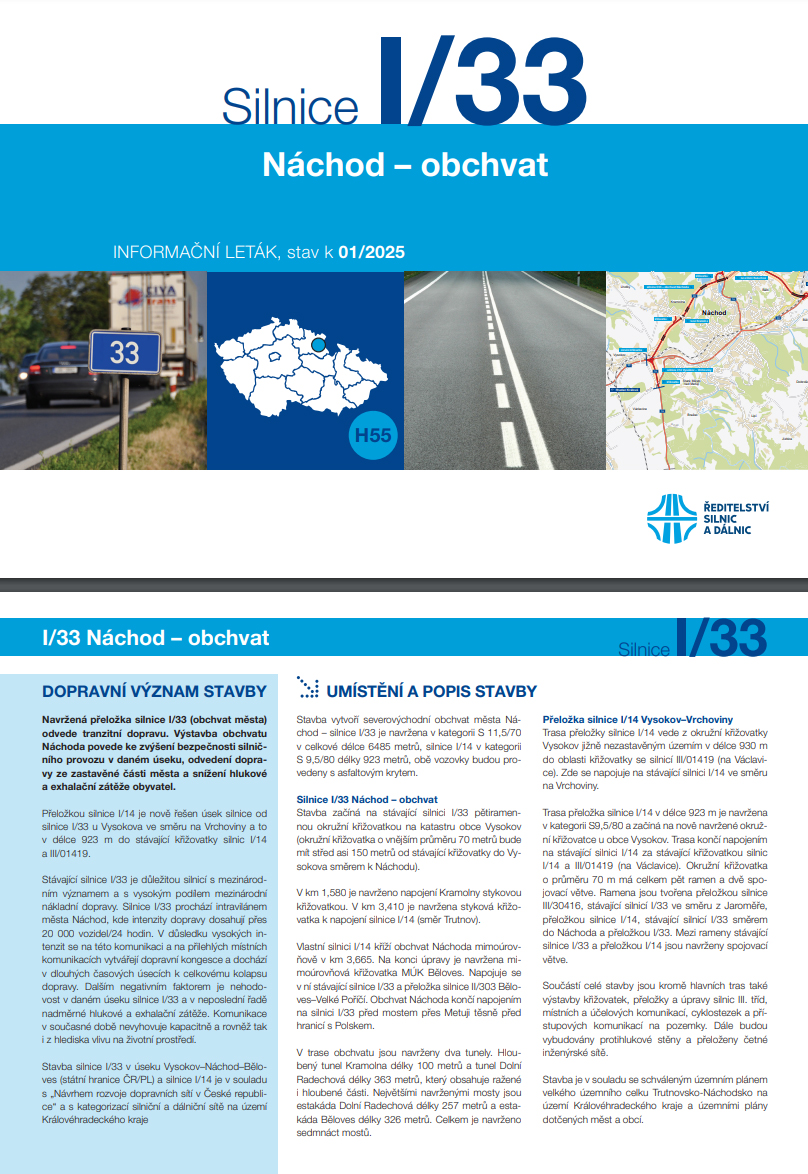

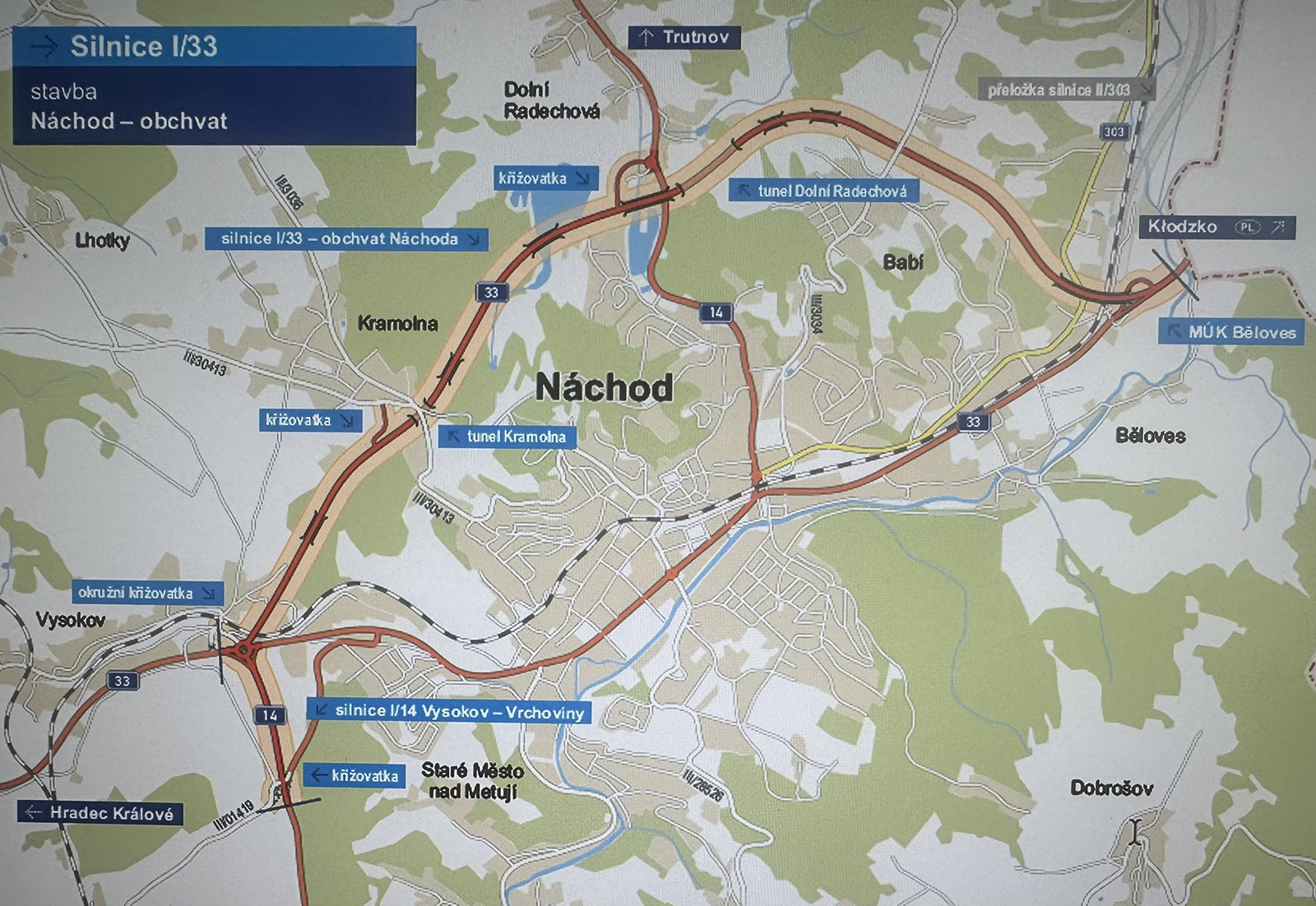

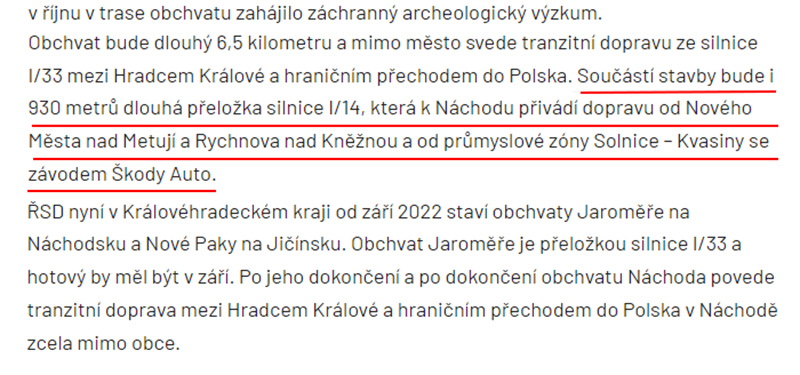

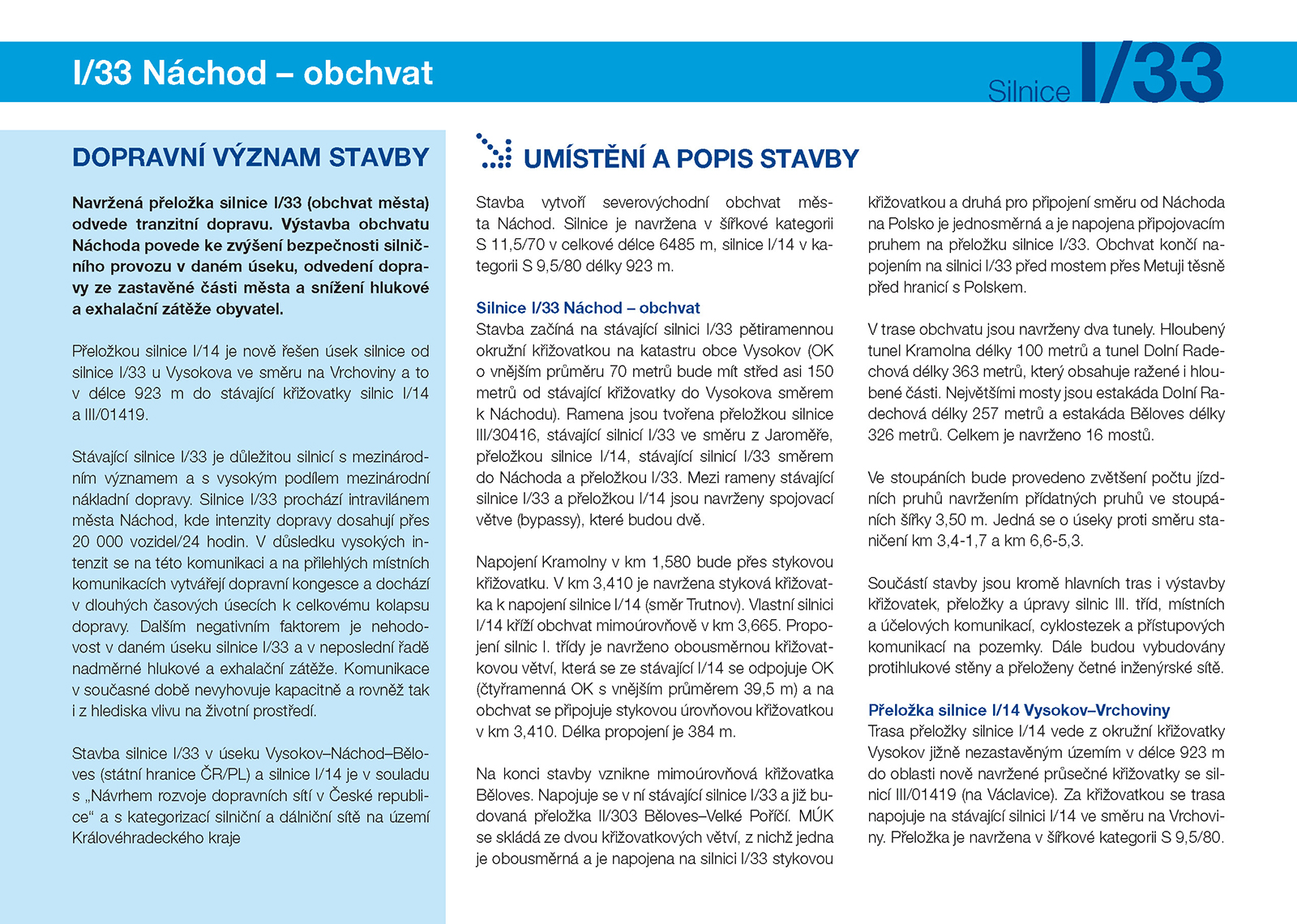

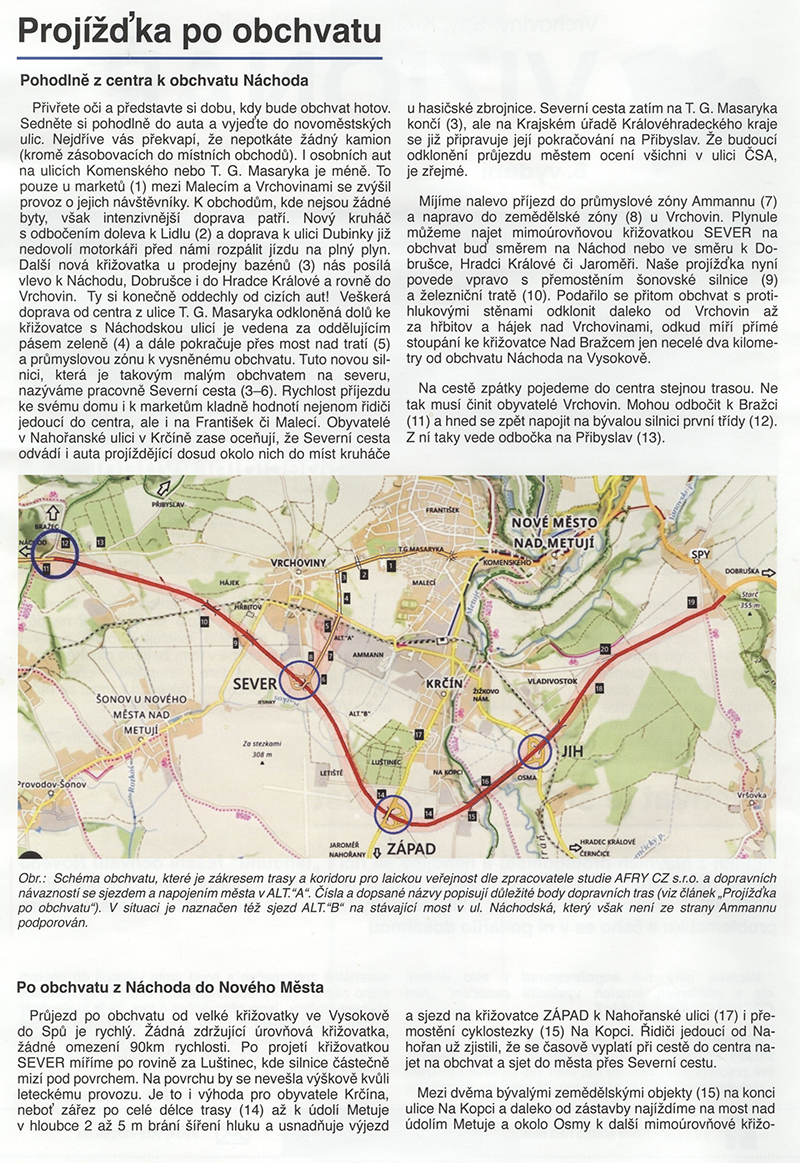

Obchvat Jaroměře bude dokončen a otevřen v září. Takže přístup z Polska přes Náchod a Českou Skalici (obchvat) bude vyřešen - a po dostavbě obchvatu Náchoda - začal se stavět letos hlavně díky aktivnímu přístupu Náchodské radnice - to bude perfektní, tranzit se městům vyhne. A nebude to dlouho trvat a polská dálnice od Wroclavi bude až v Kladsku. Už se staví. Ale co přístup na D11 od Kvasin, Solnice, Dobrušky, Opočna a Nového Města nad Metují? Myslím tím samozřejmě hlavně tranzit kamionů.

Možná by bylo docela dobré se zeptat některých z těch, co v září v Jaroměři budou stříhat s velkým nadšením pásku.

Jindřich Buchal.

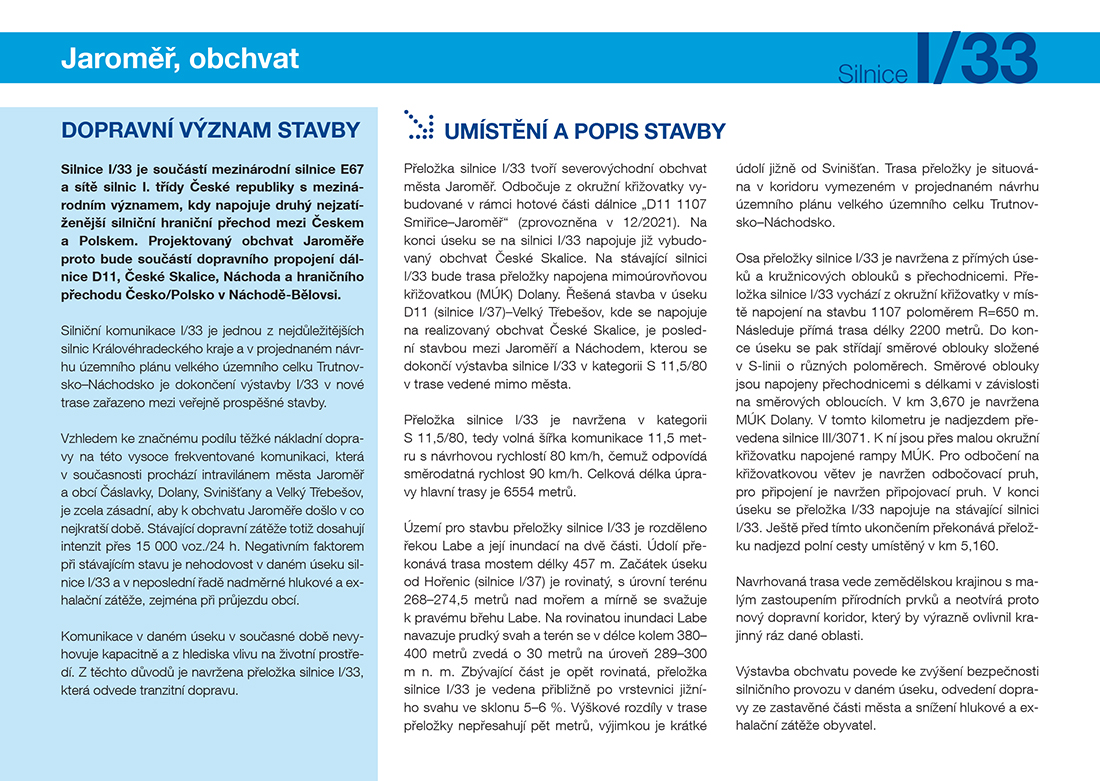

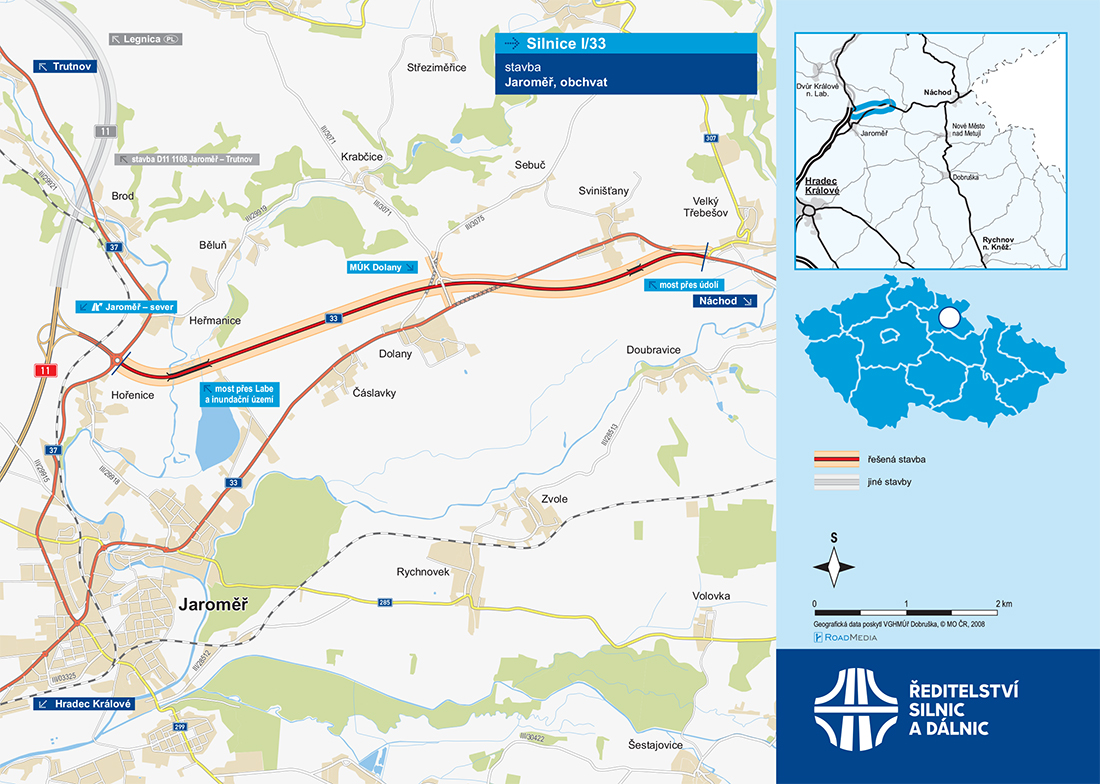

OBCHVAT JAROMĚŘE SPĚJE NEZADRŽITELNĚ KE SVÉMU DOKONČENÍ V ZÁŘÍ 2024

Vloženo 15.05.2024

Video se záznamem stavu obchvatu Jaroměře na konci dubna 2024:
Zdroj www stránky ŘSD.

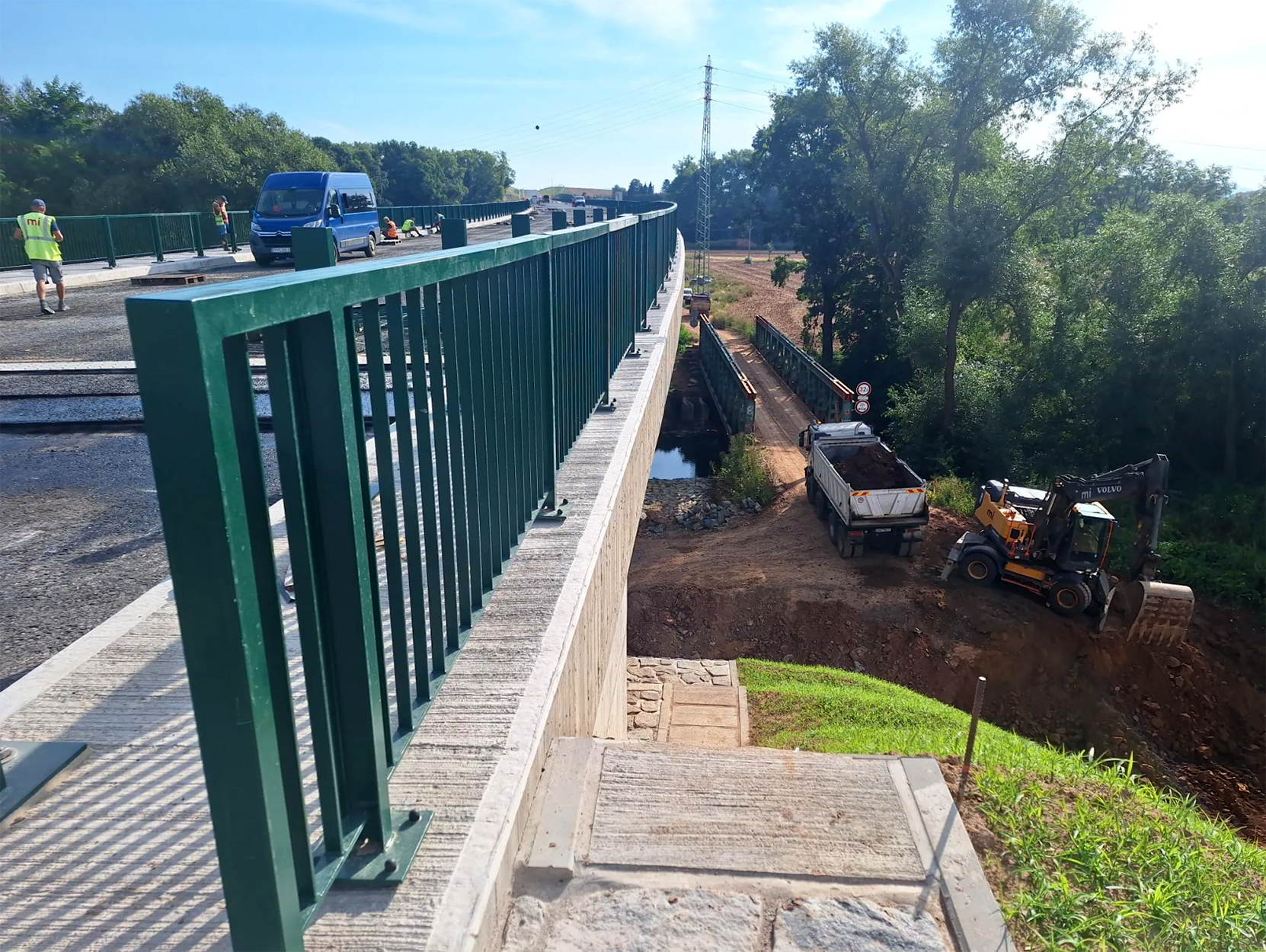

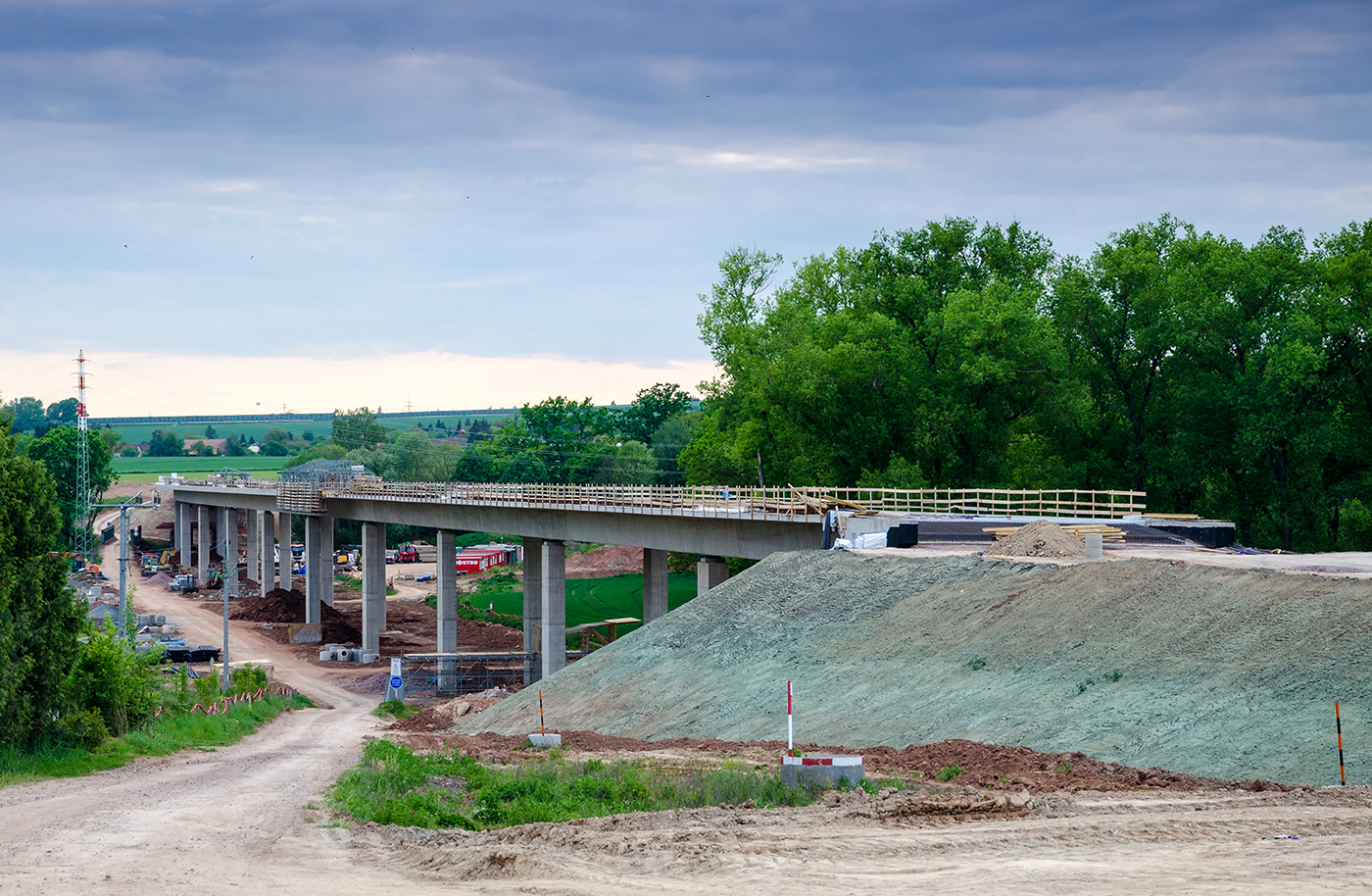

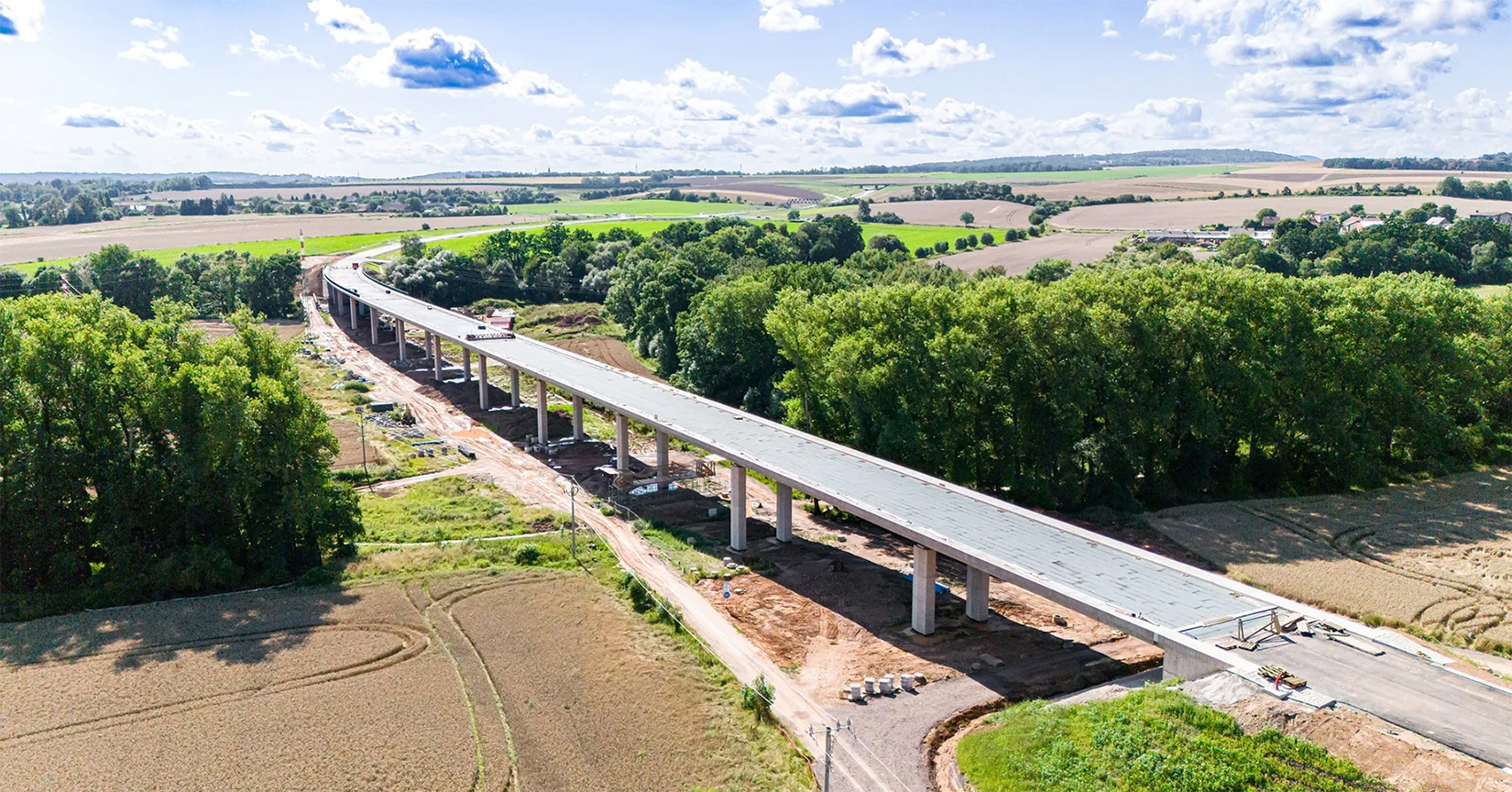

Fotografie mostu ze dne 10.05.2024:

Jindřich Buchal.

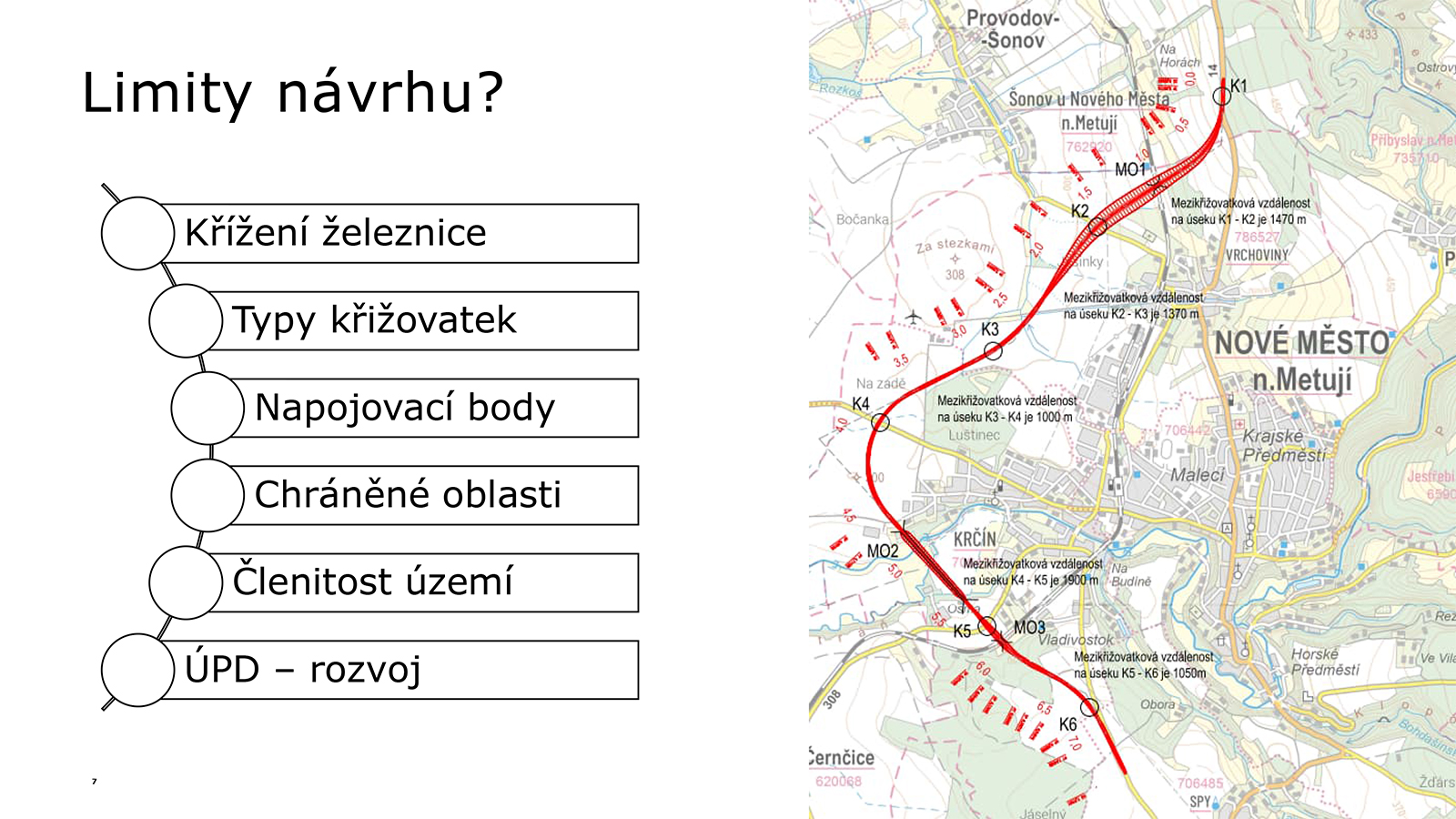

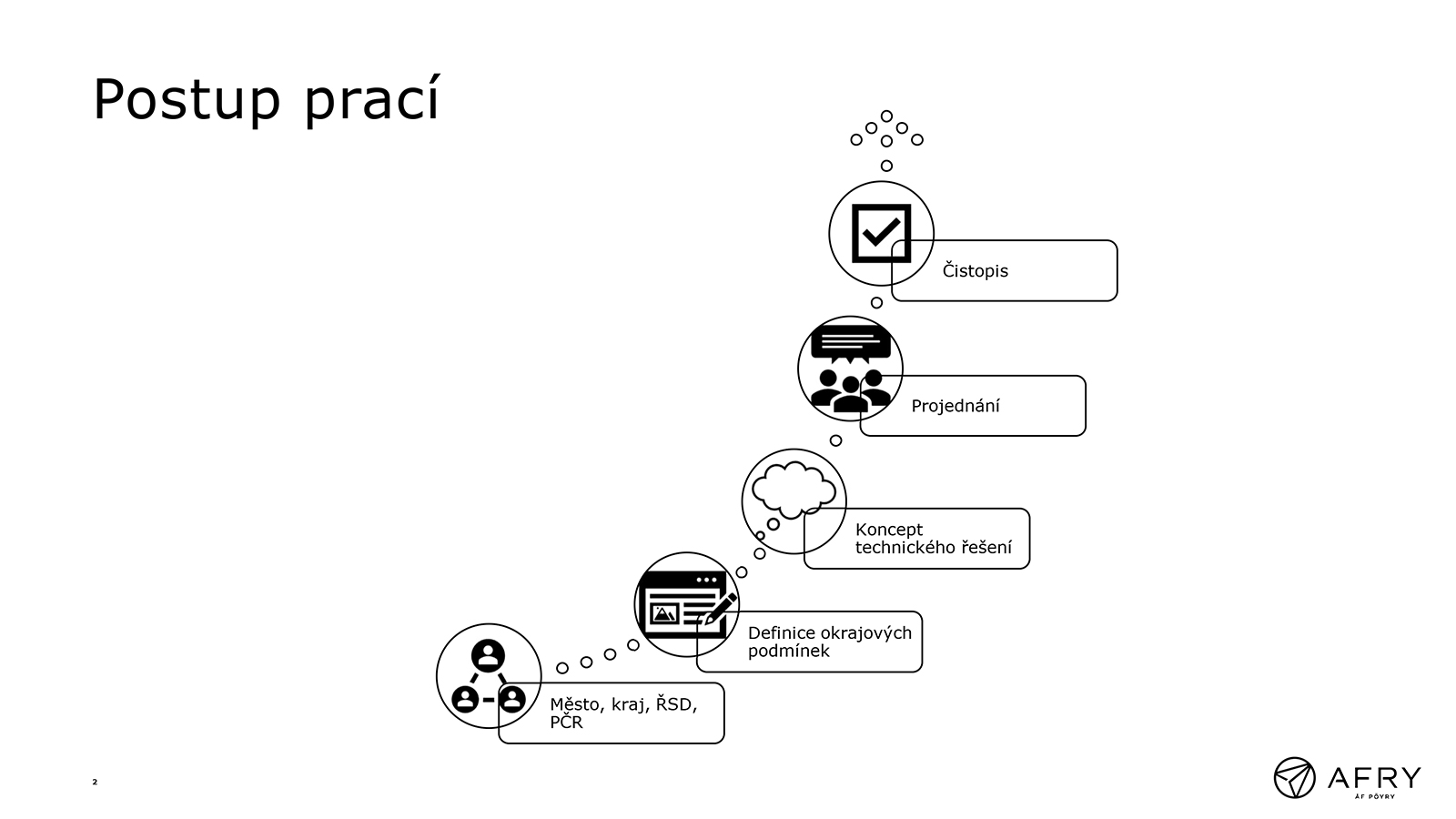

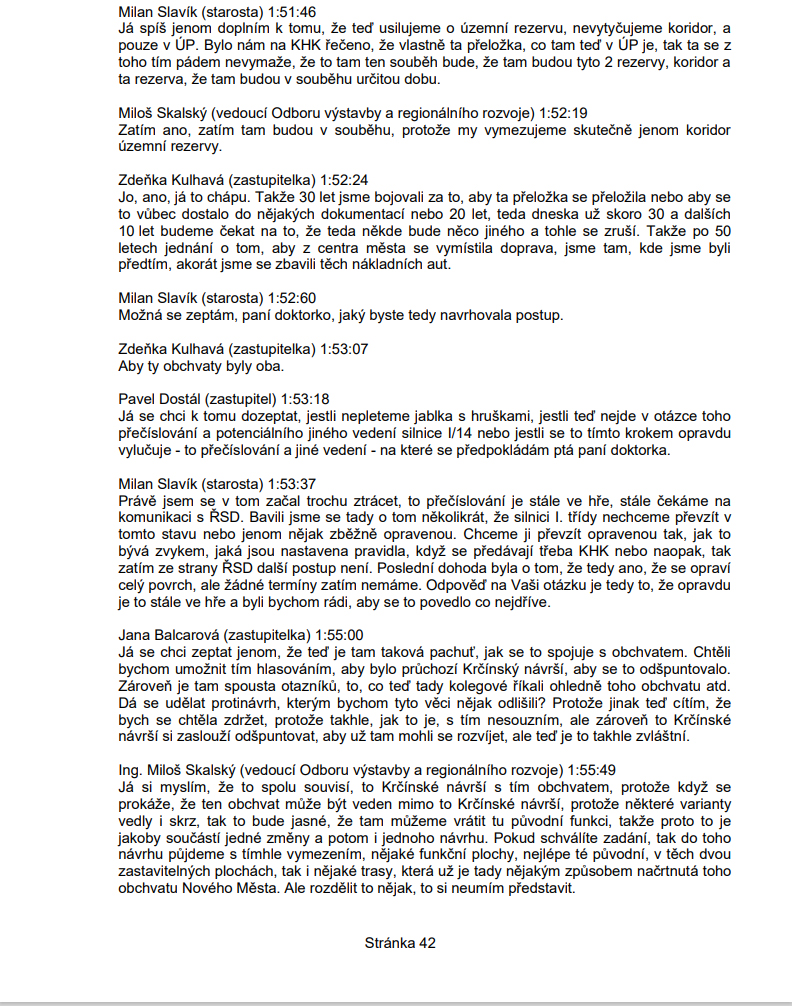

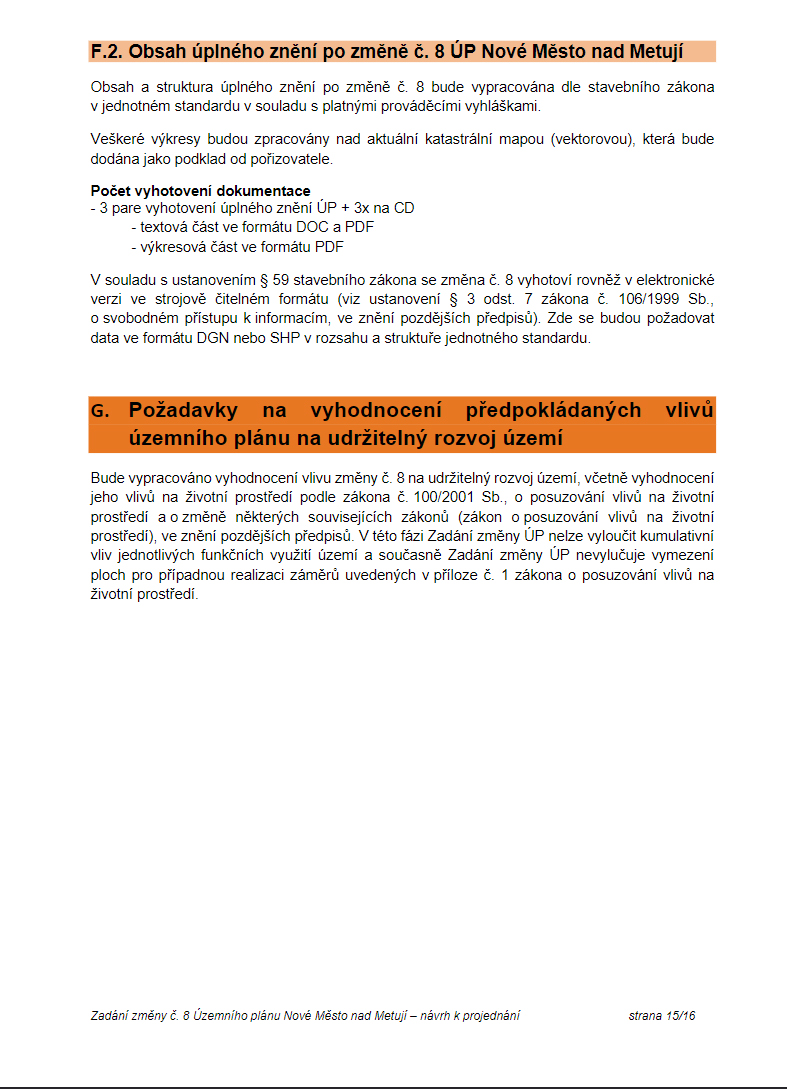

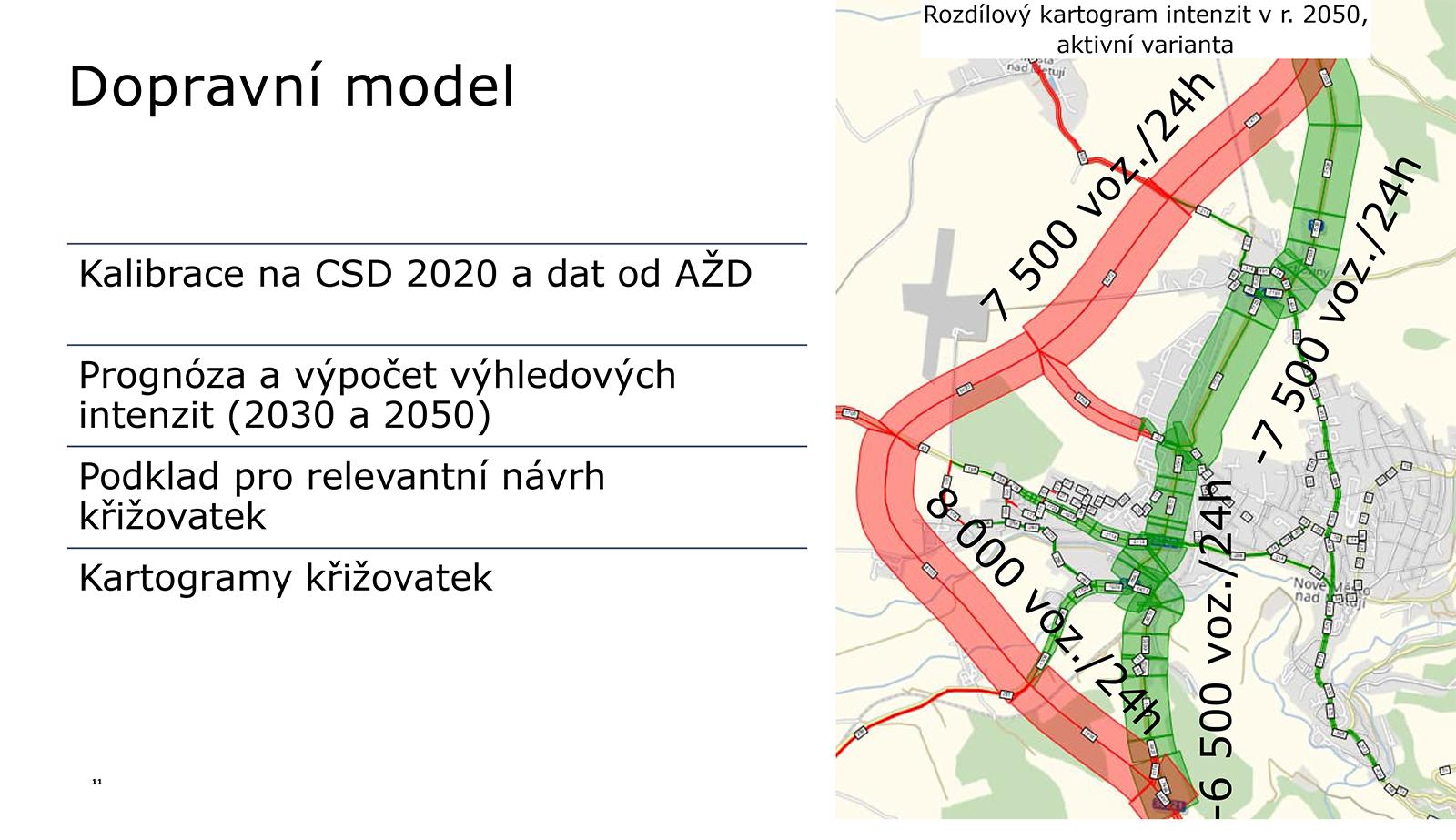

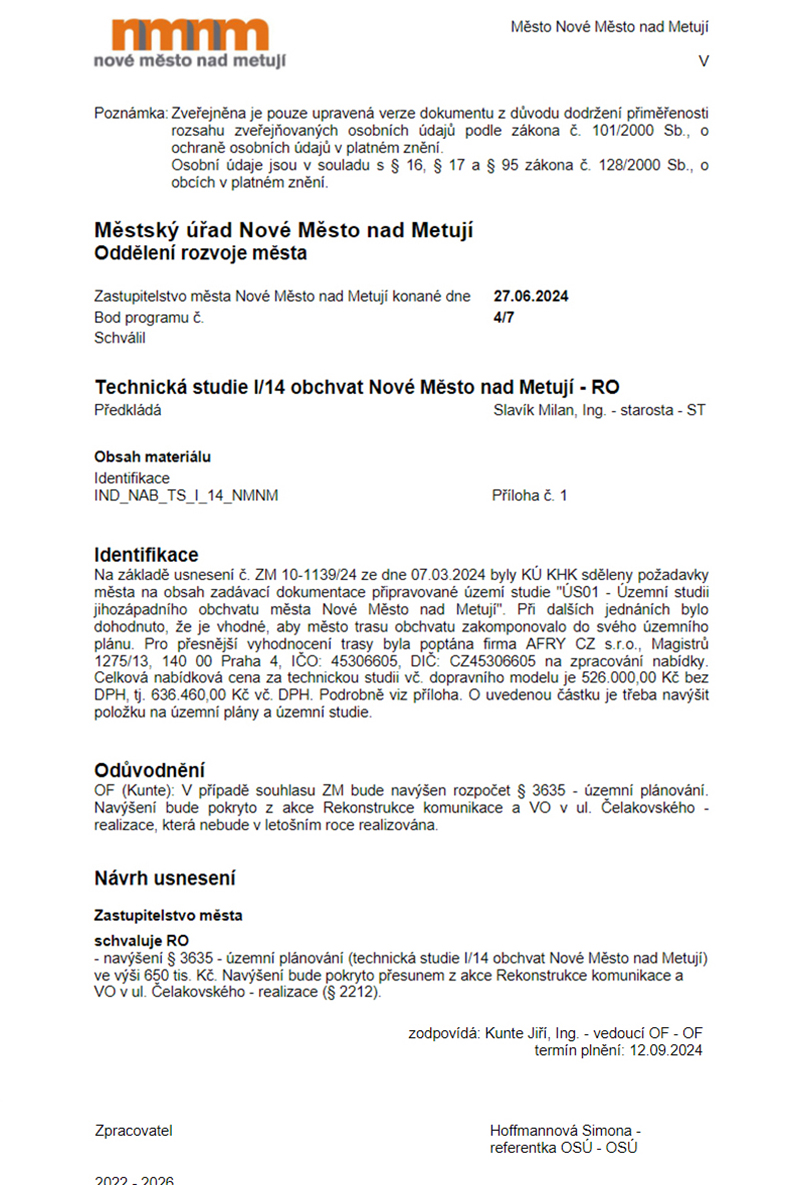

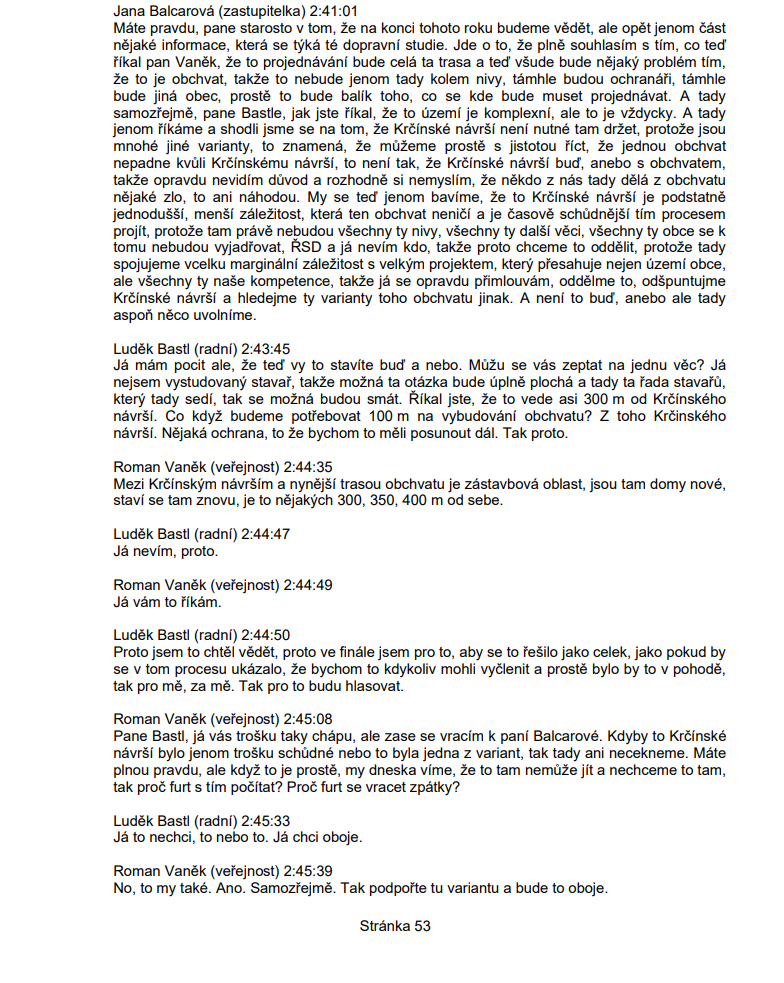

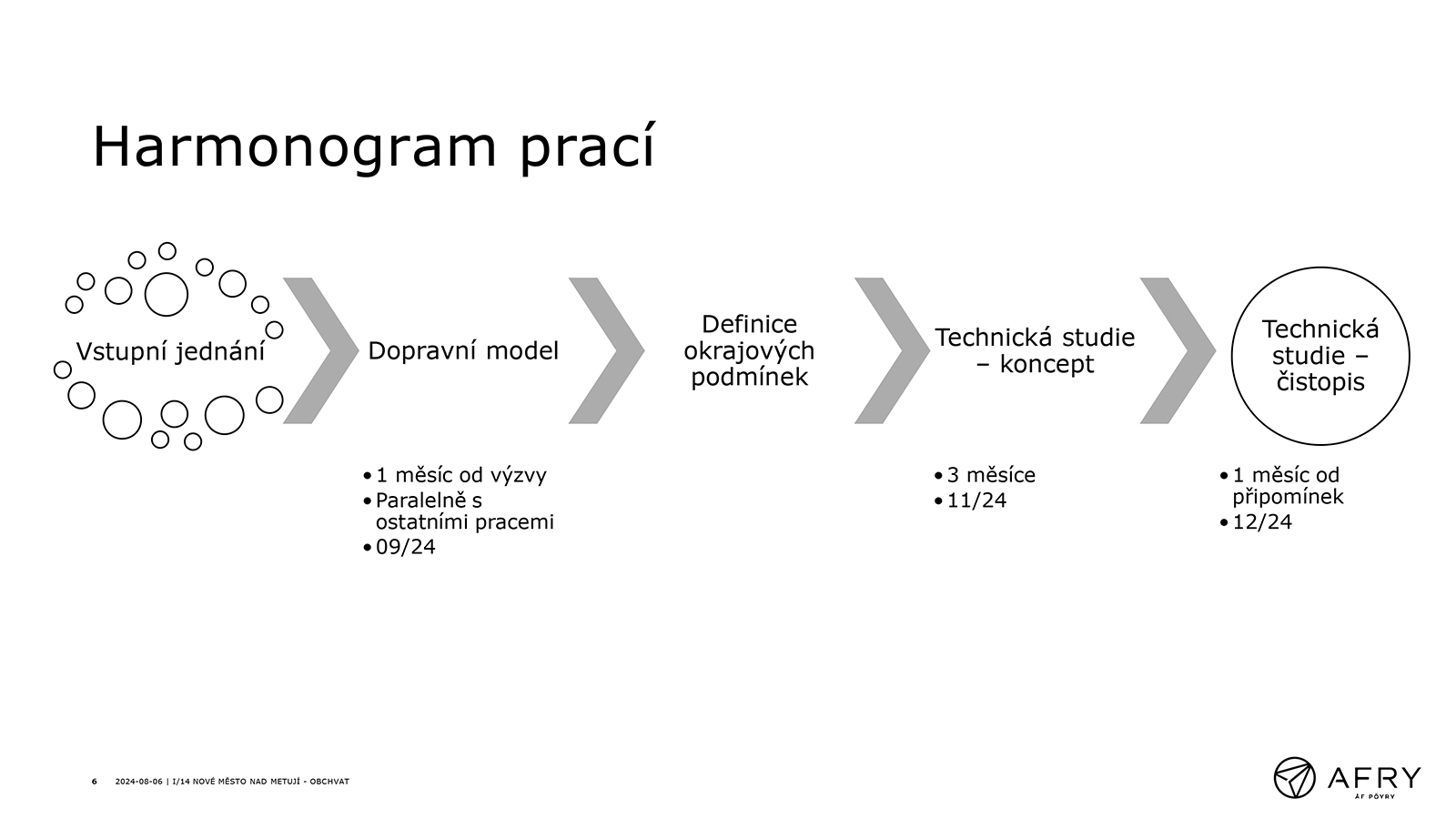

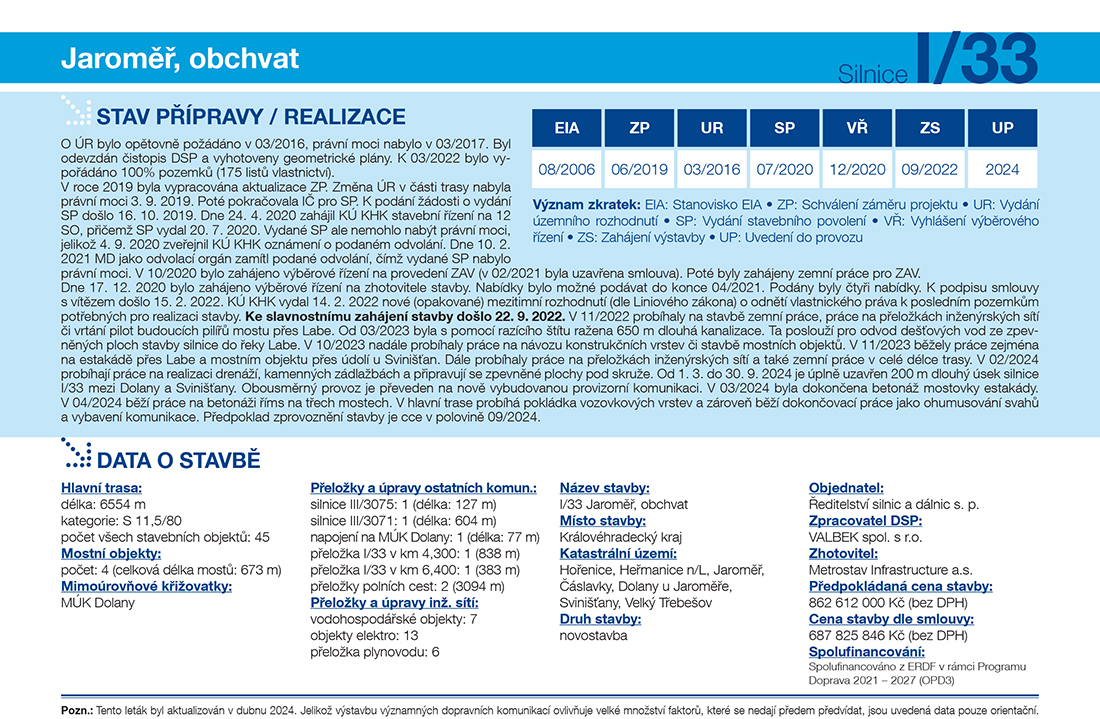

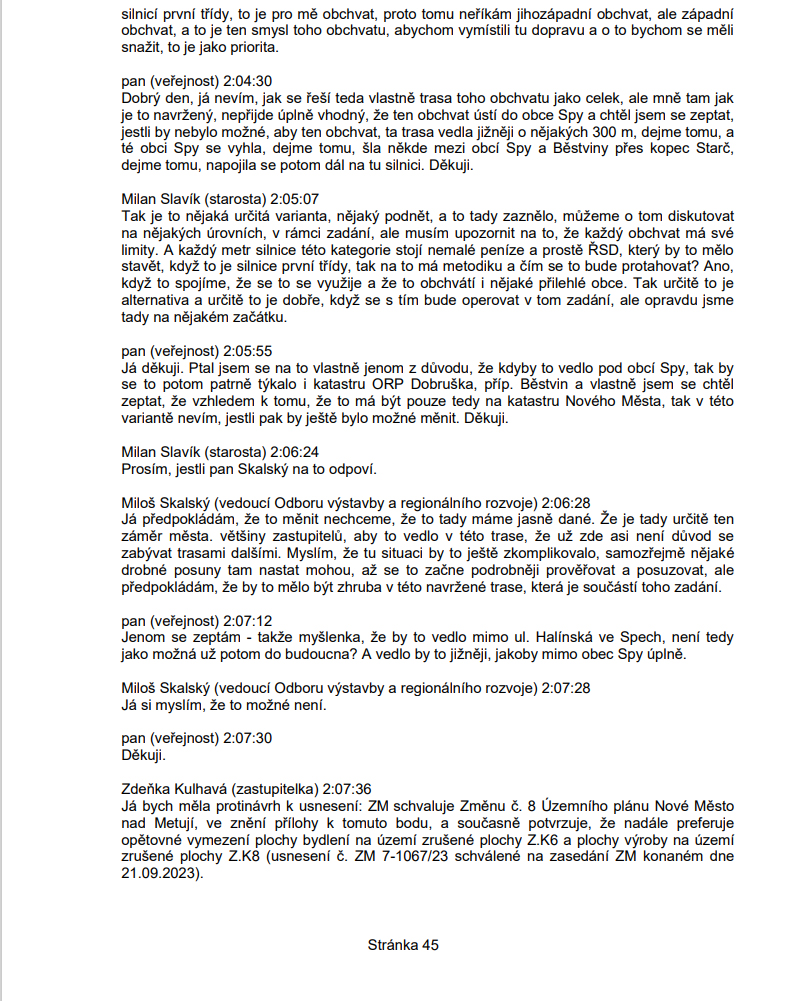

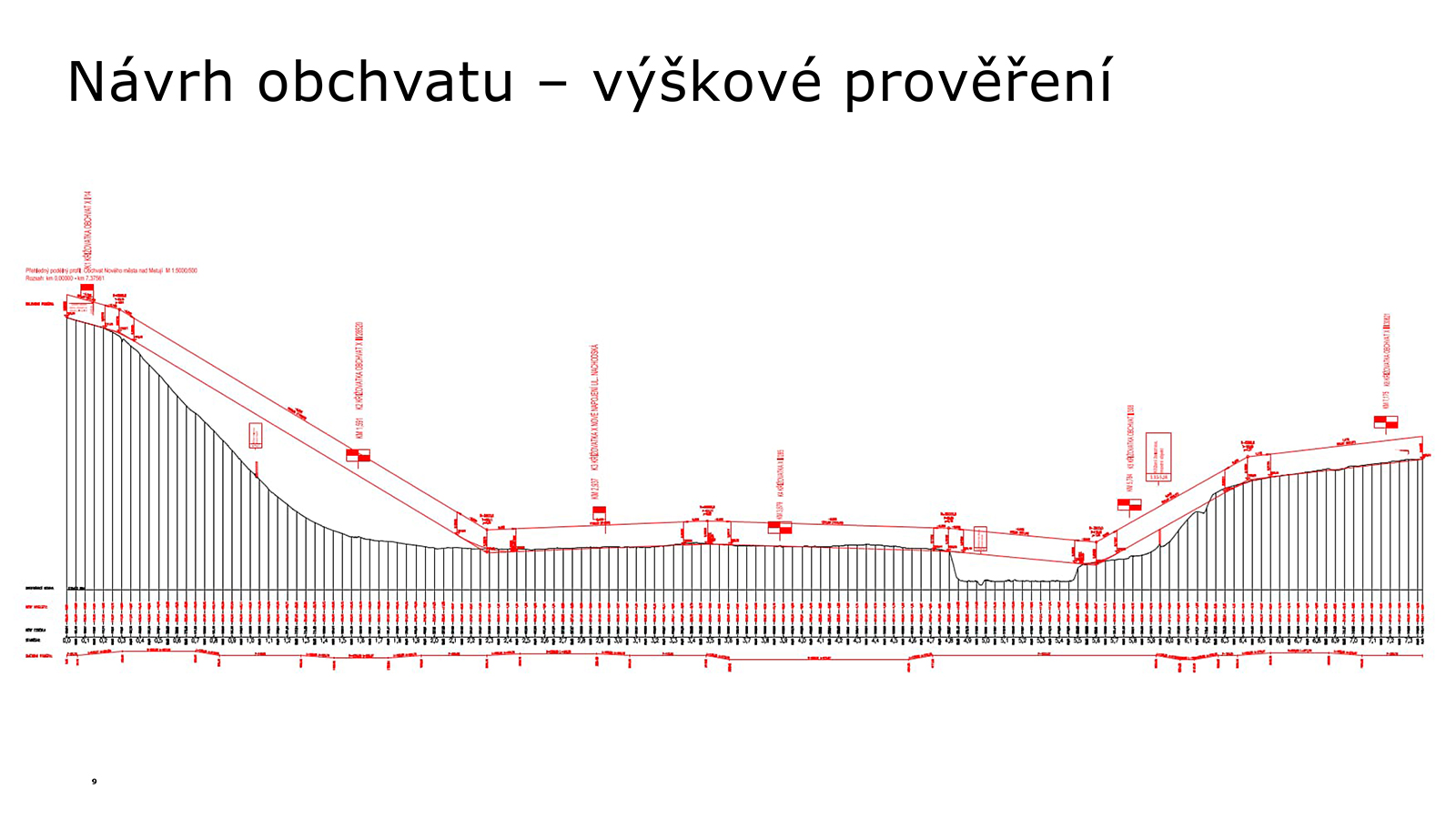

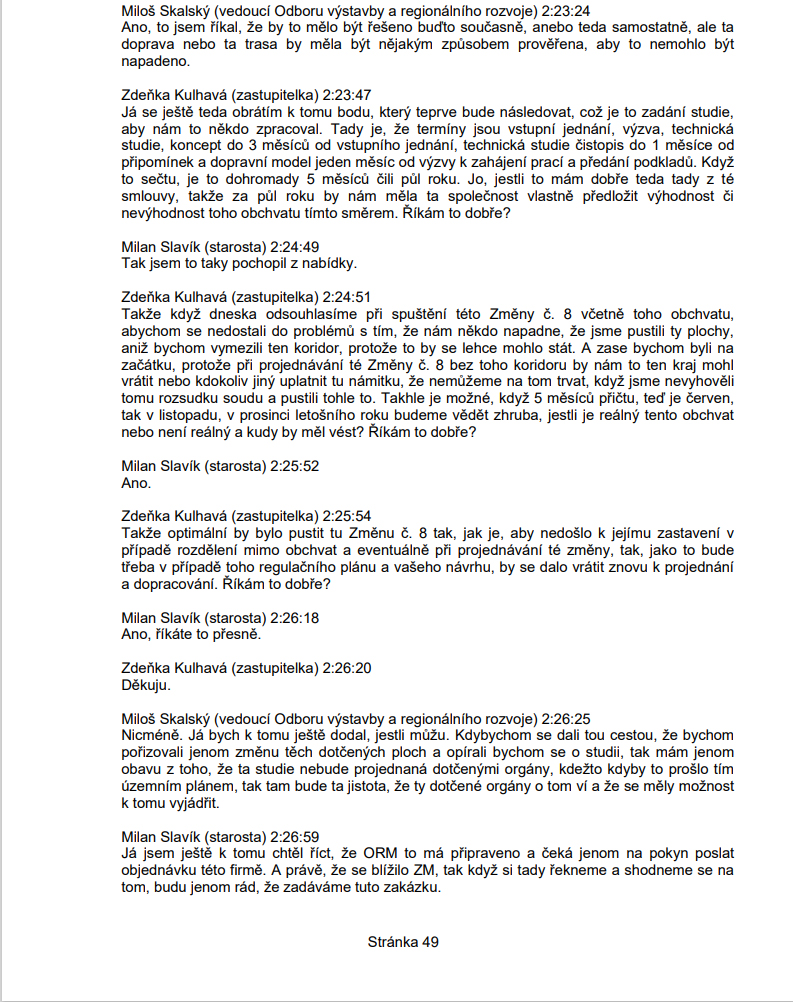

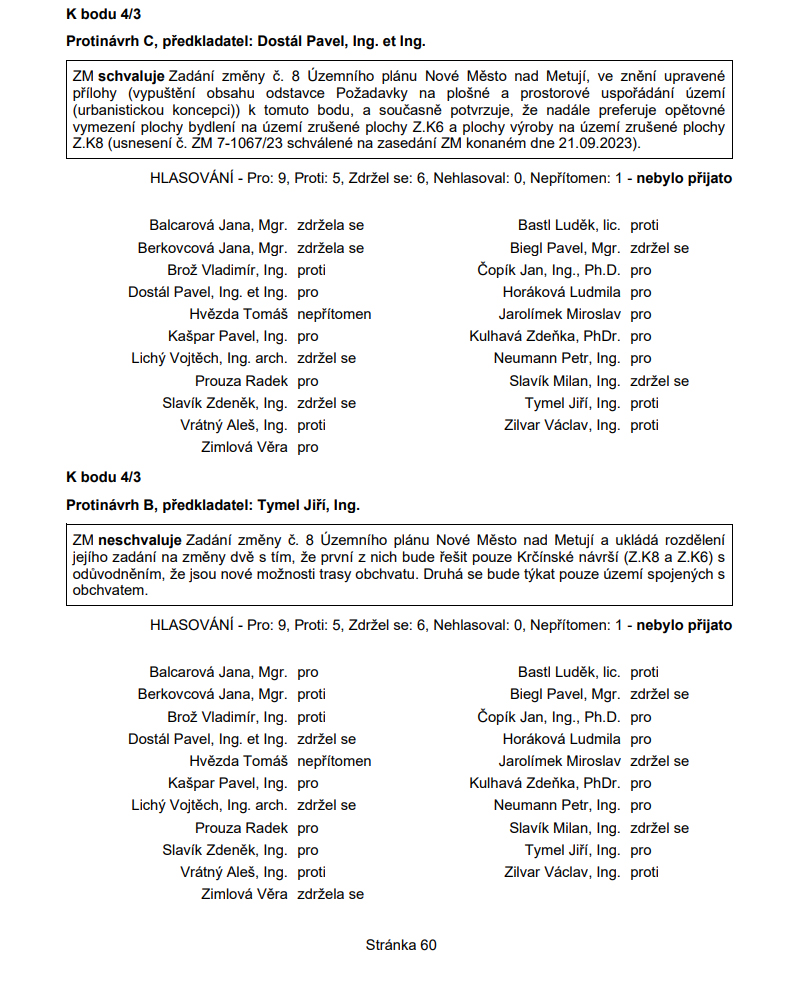

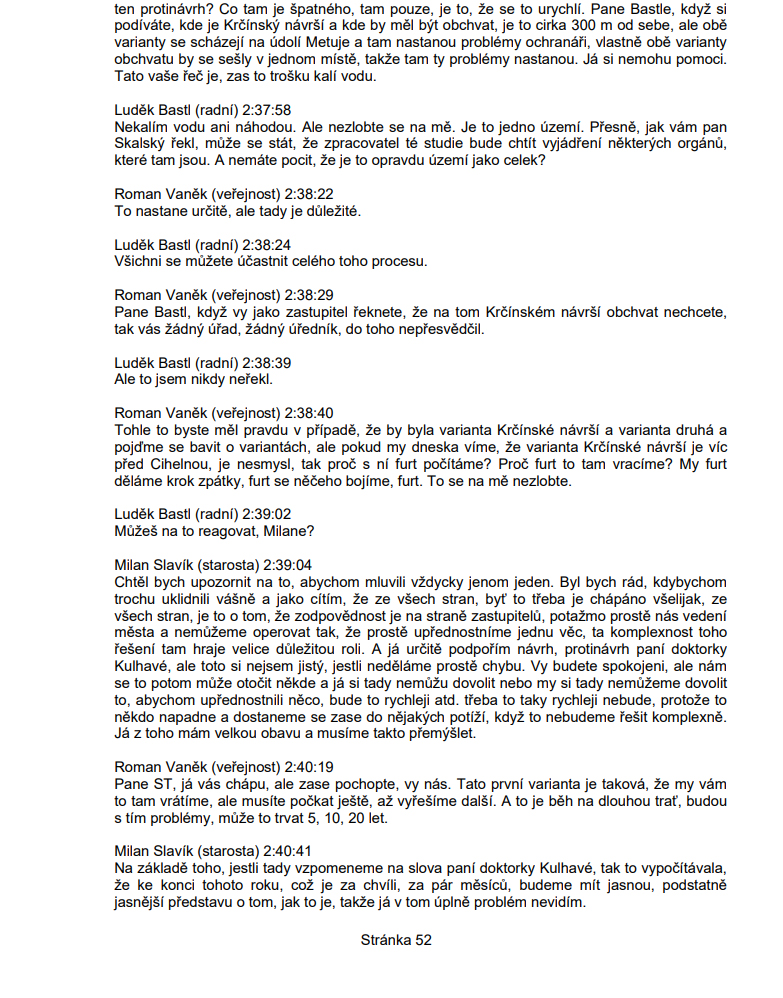

PÁTOU KAPITOLU OBCHVATOVÉ "ANABÁZE" V NOVÉM MĚSTĚ NAD METUJÍ ZAHAJUJI

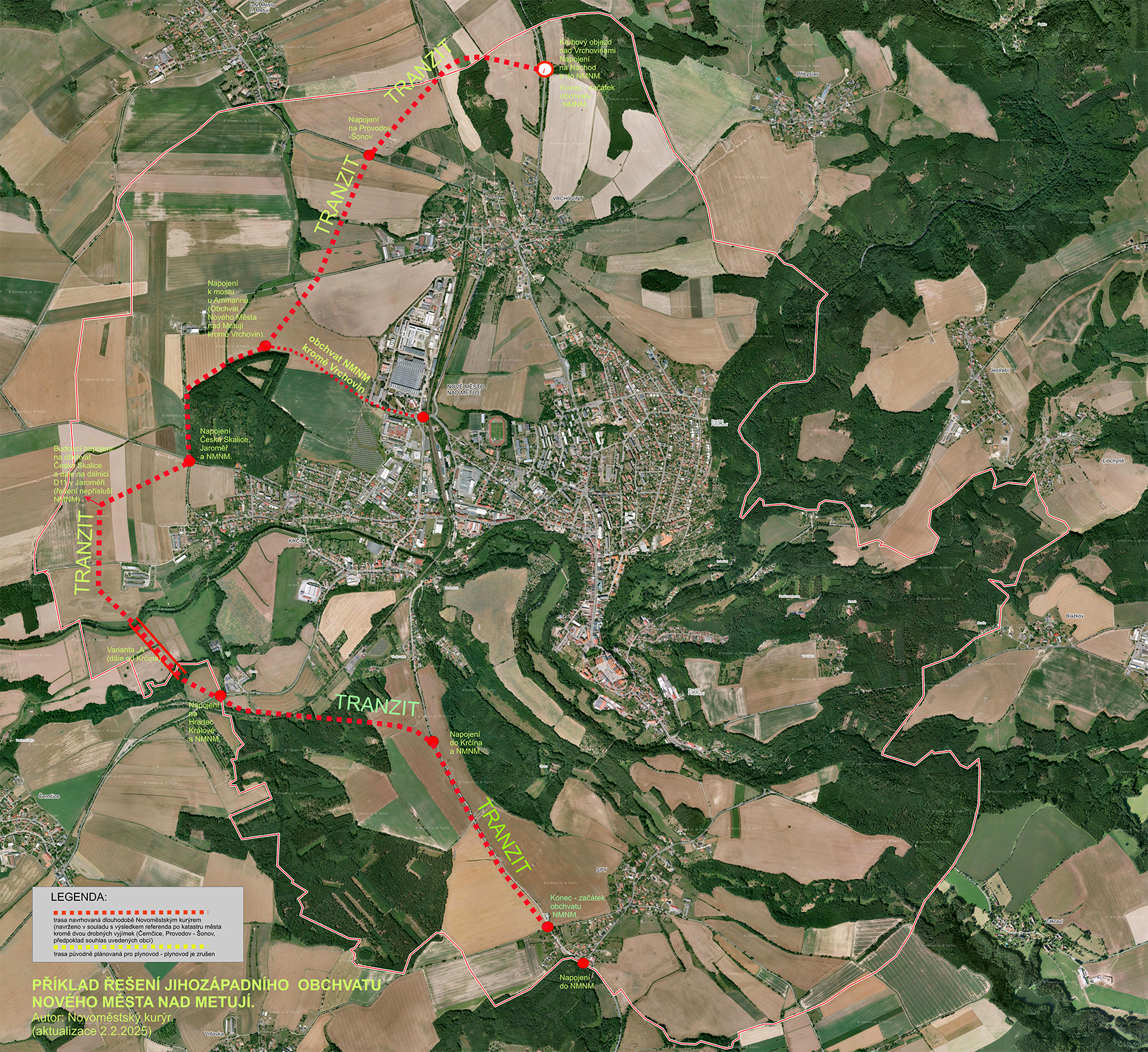

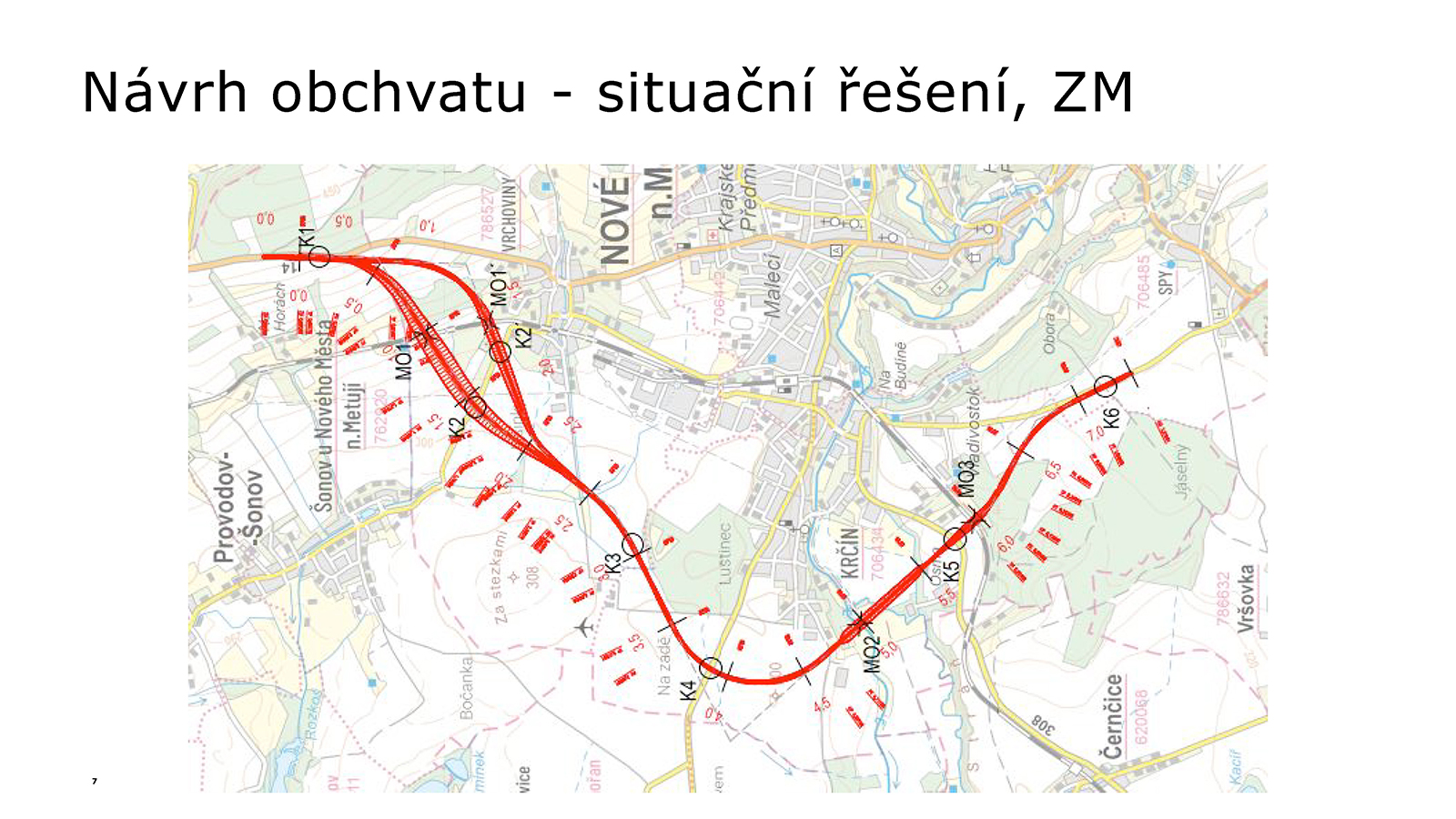

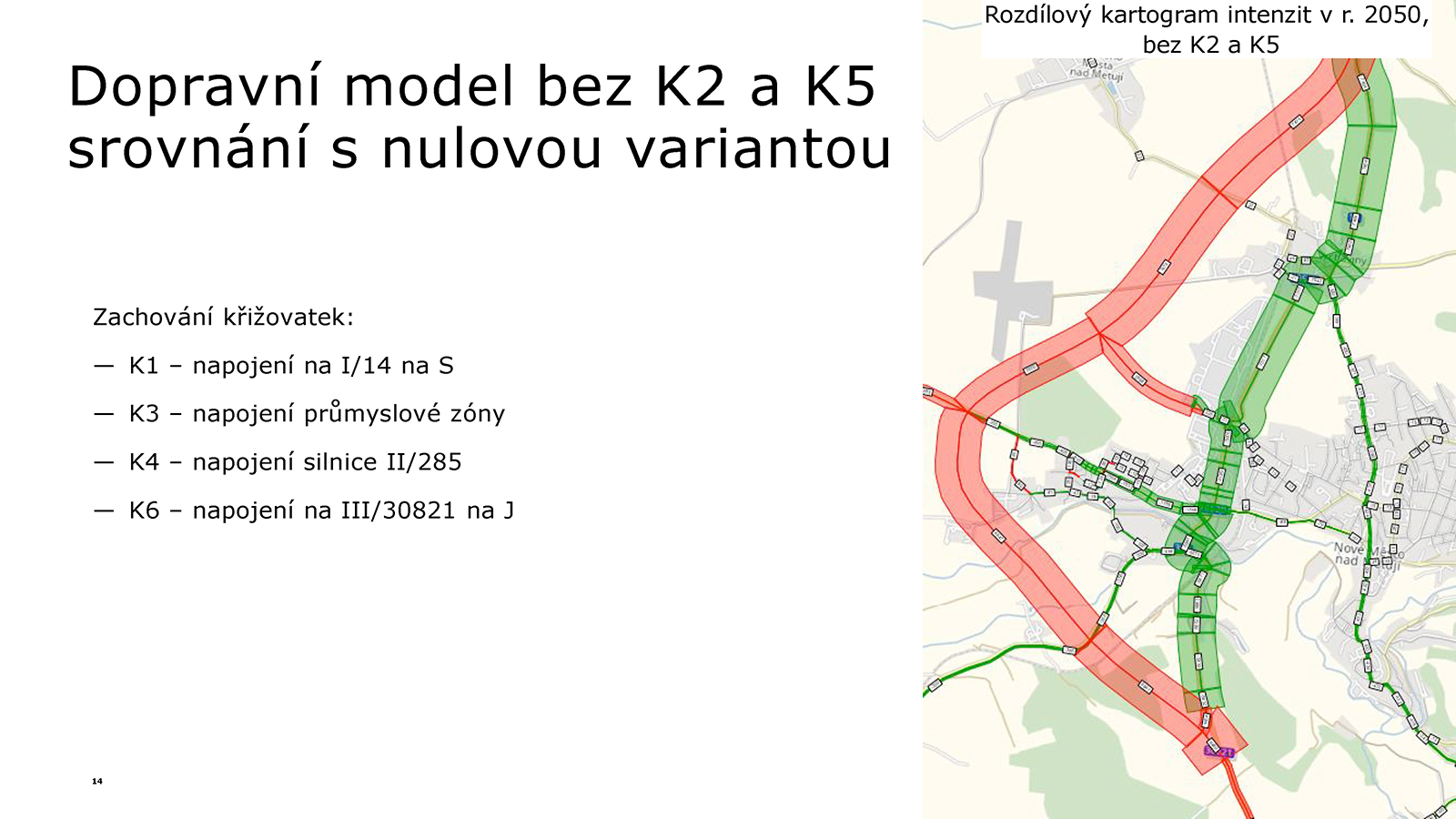

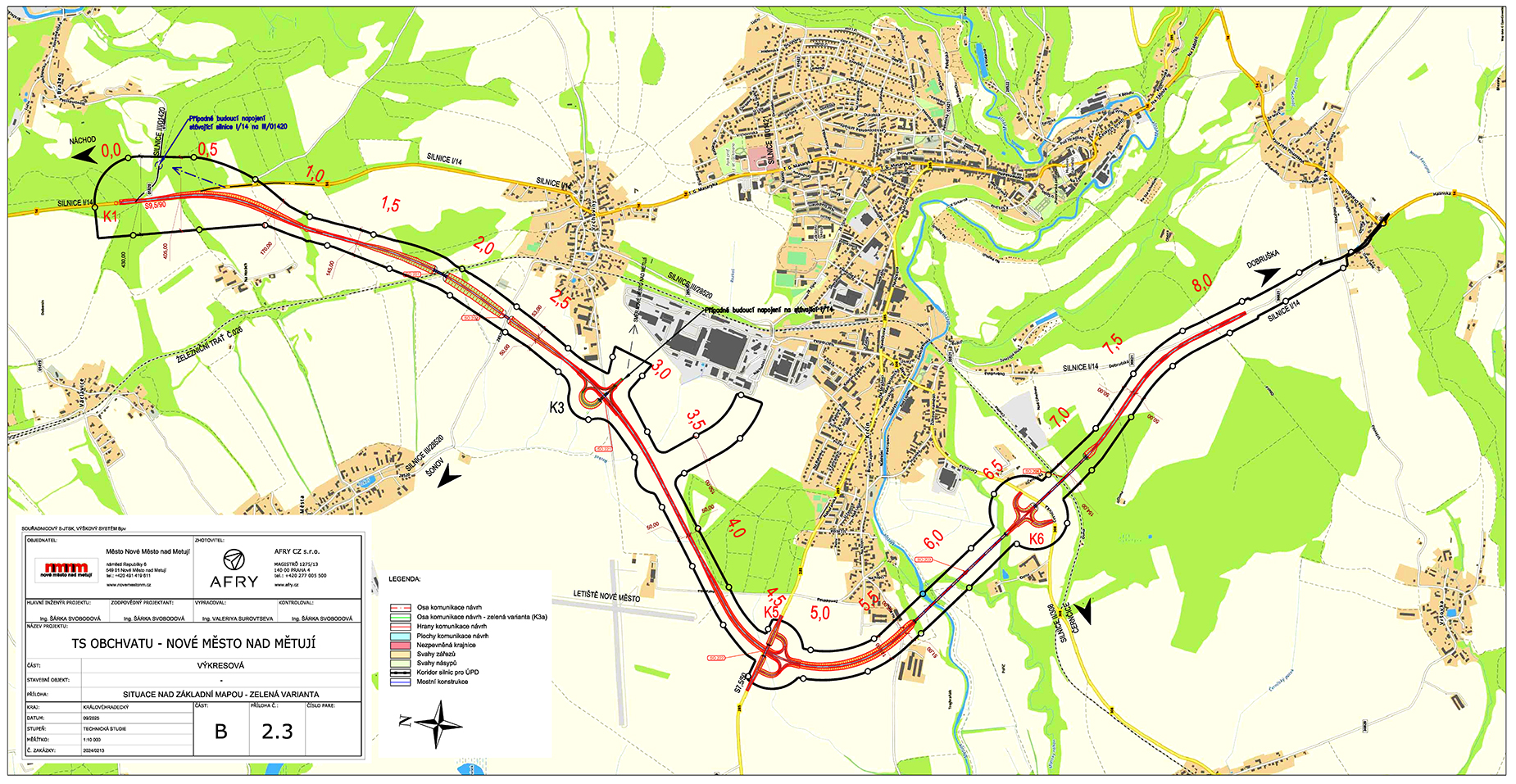

NÁČRTKEM OBCHVATU S AUTORSTVÍM REKONSTRUOVANÉHO VEDENÍ NMNM

Vloženo 01.04.2024

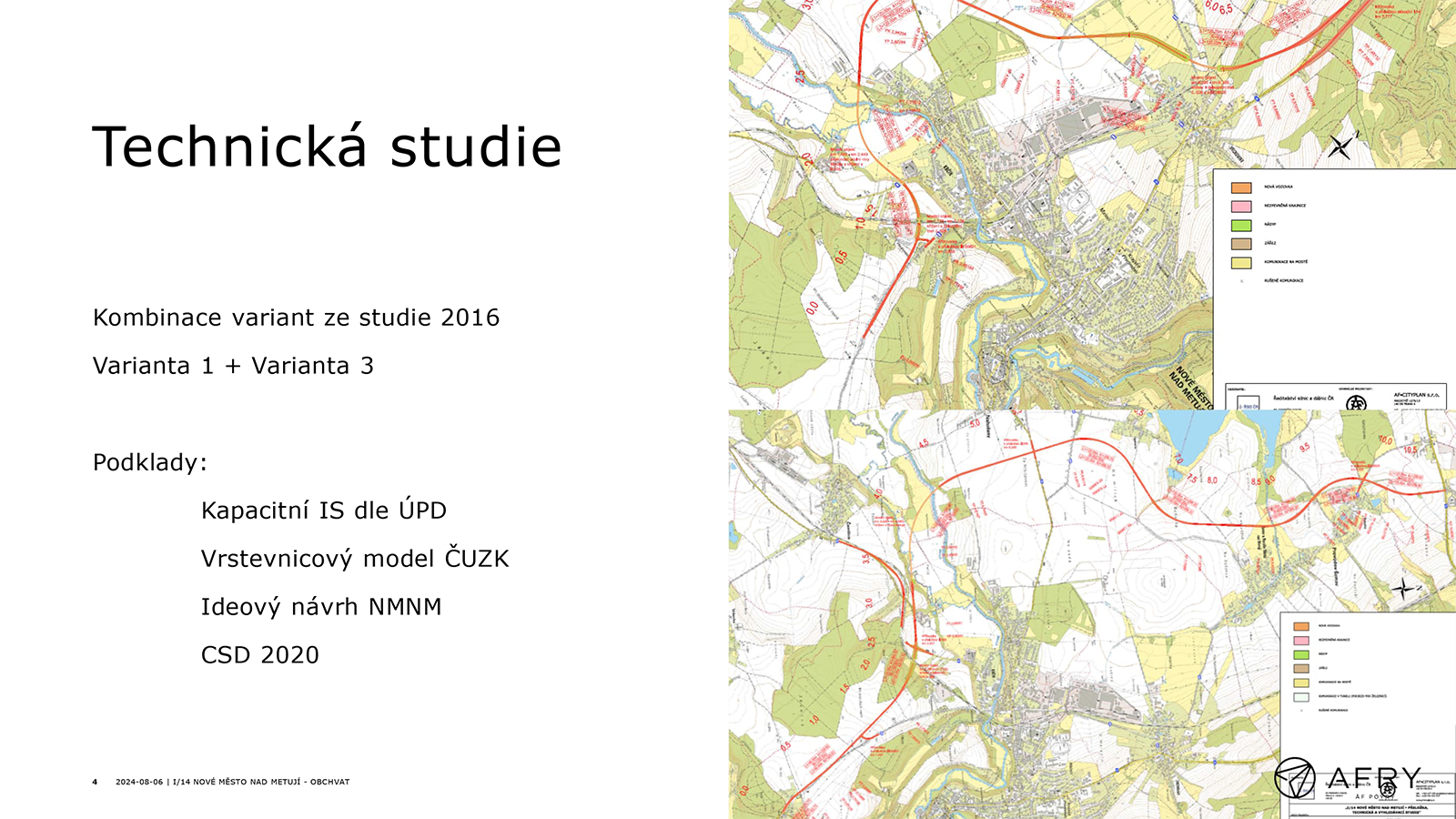

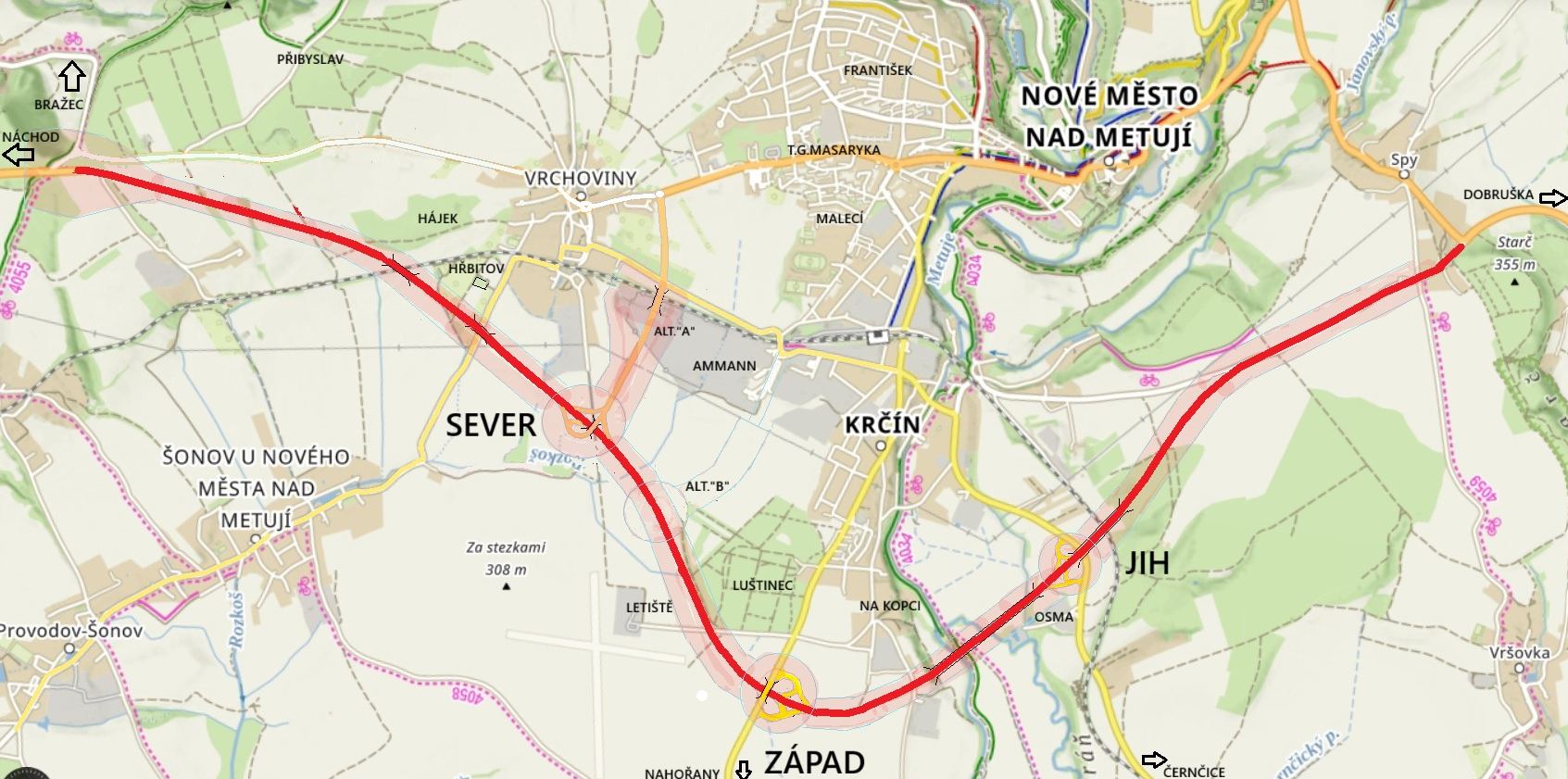

Přes výše uvedený datum vložení pevně věřím, že tentokrát začala ta opravdová cesta k realizaci jihozápadního obchvatu našeho města.

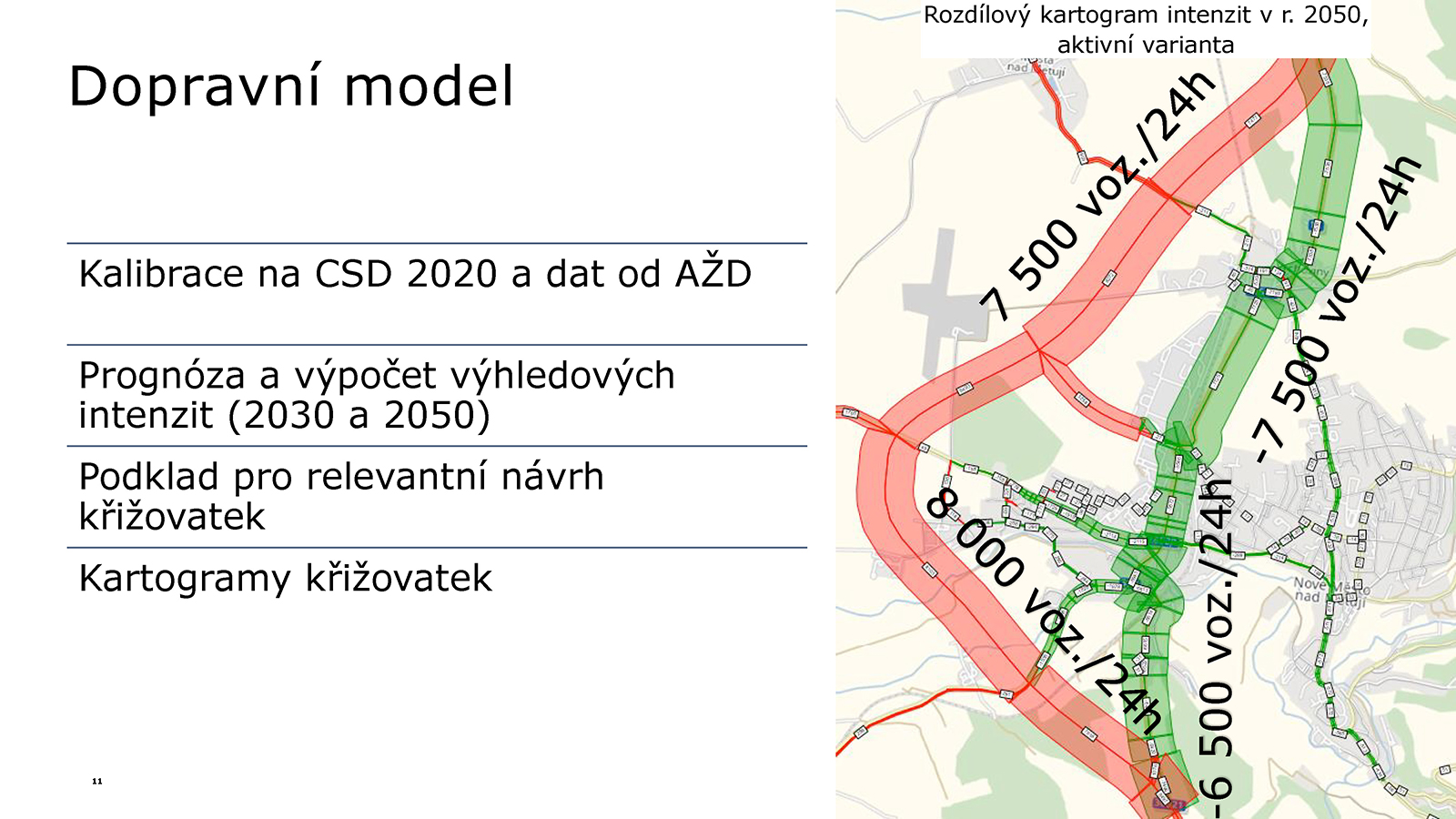

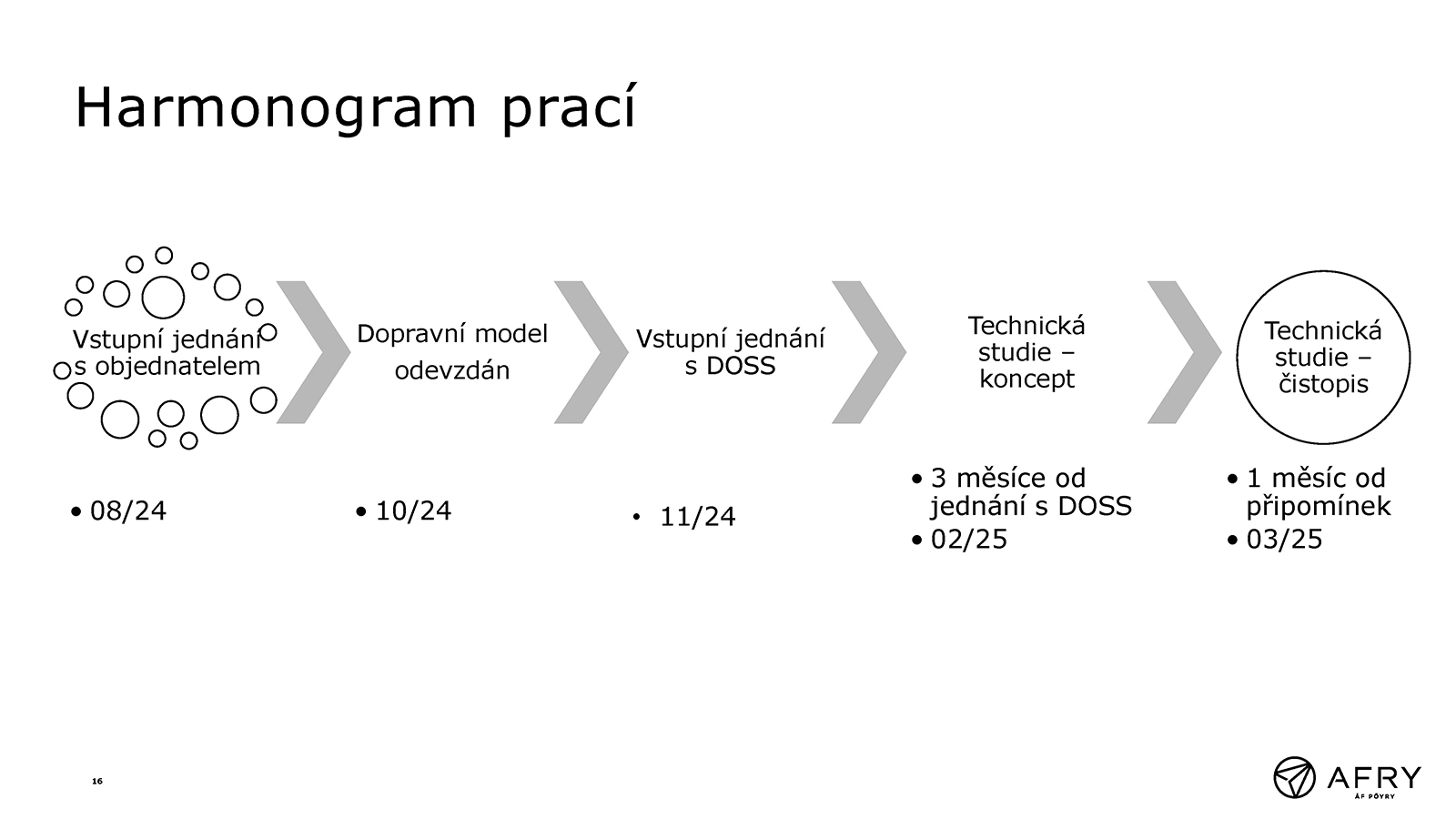

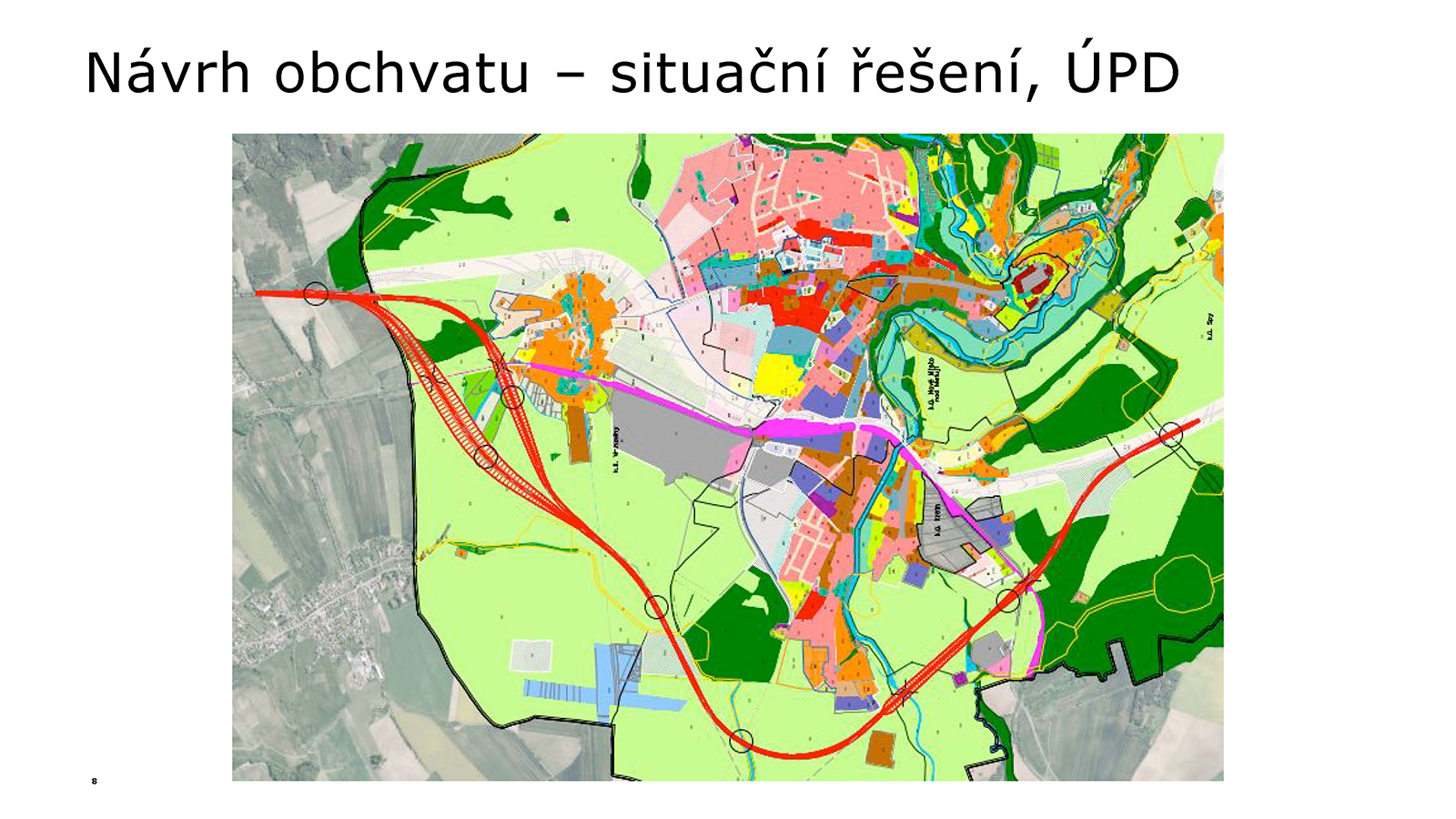

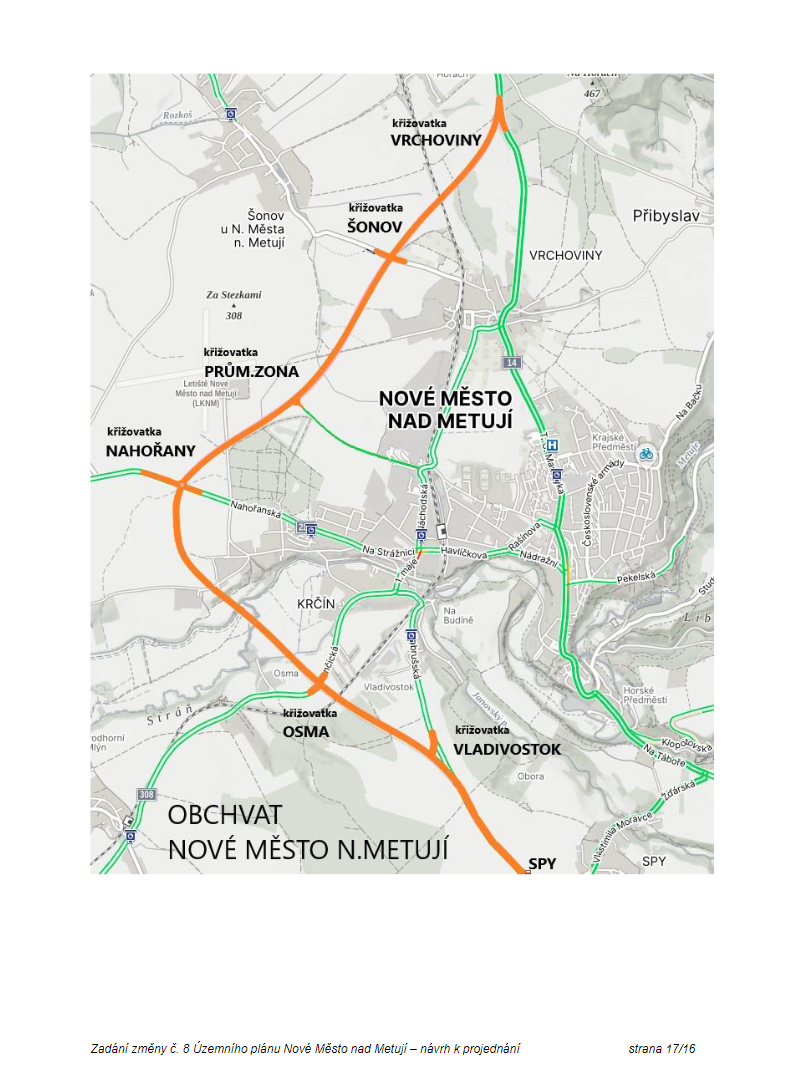

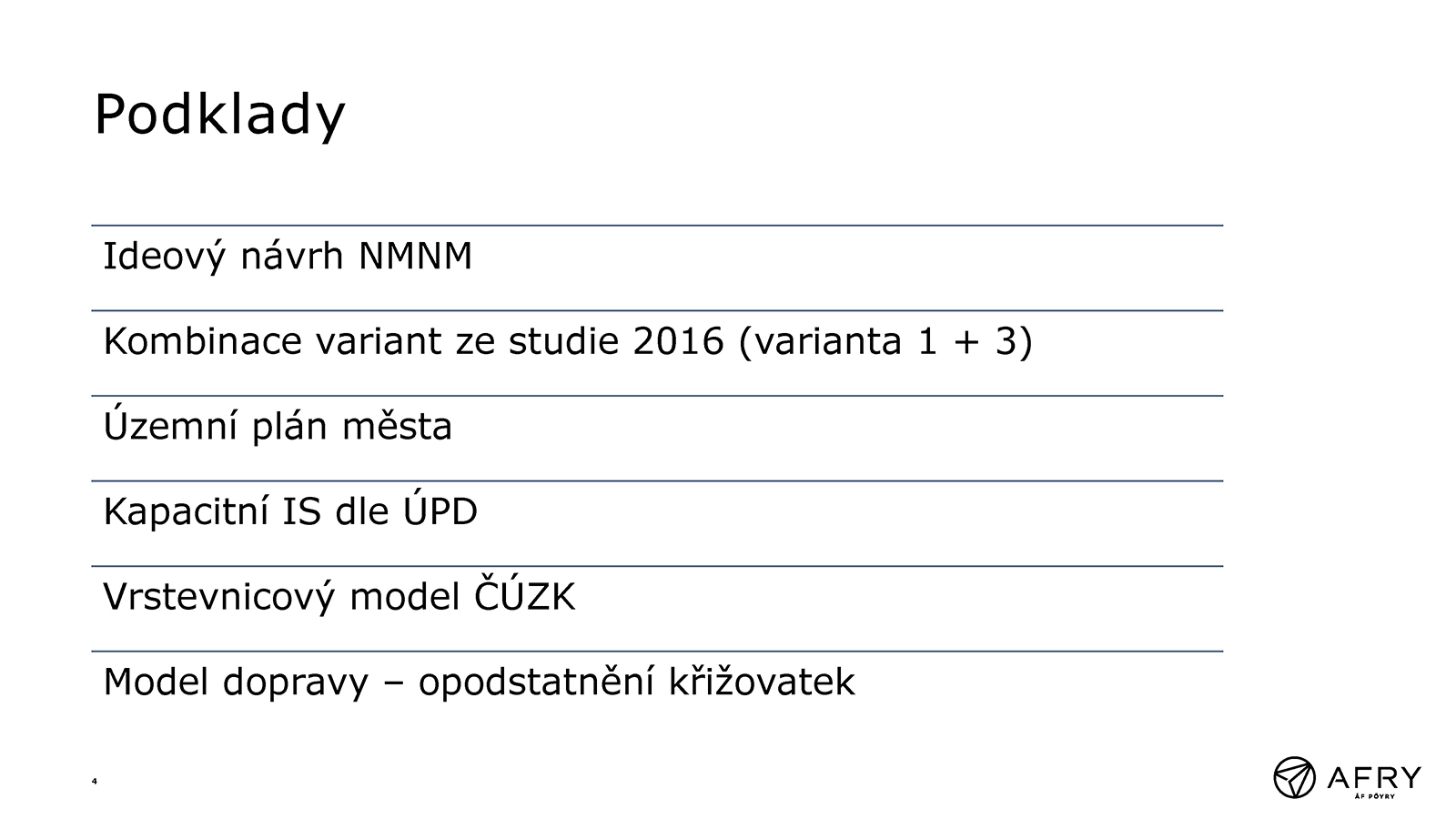

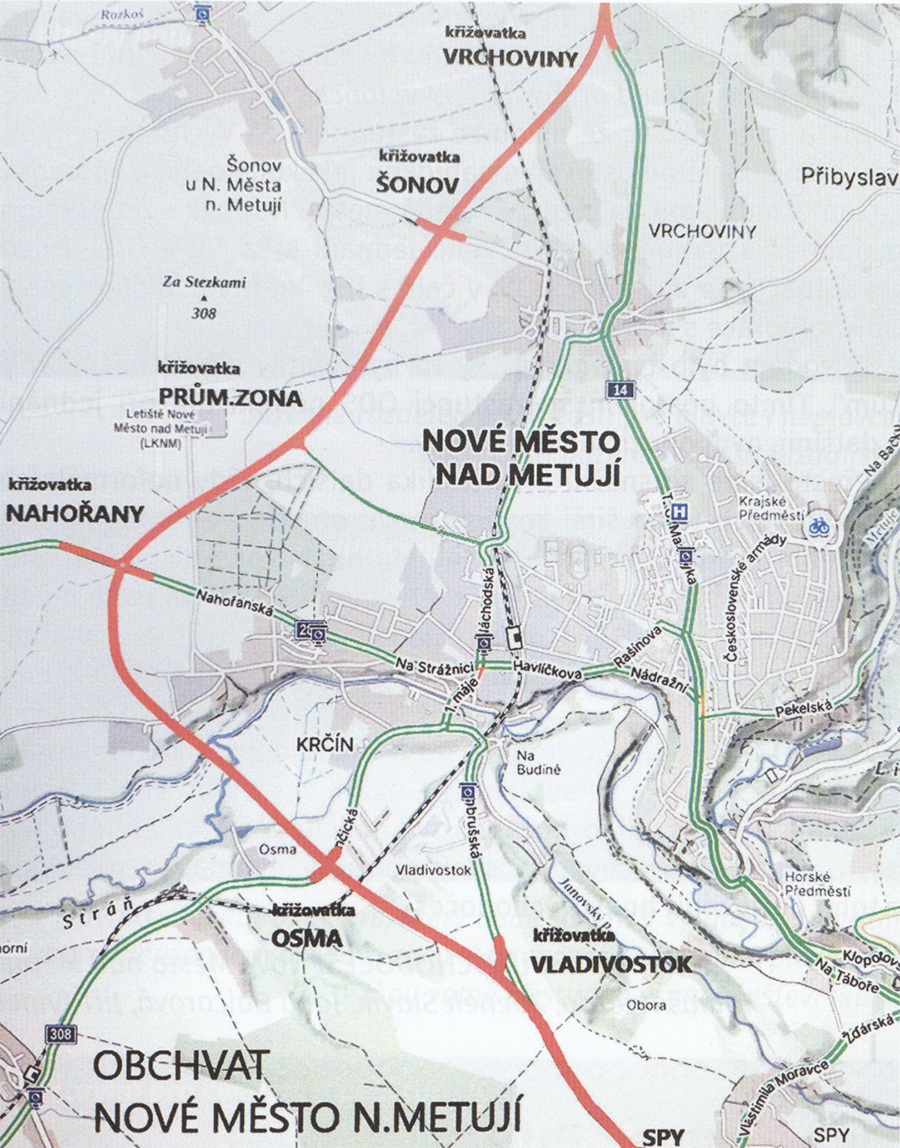

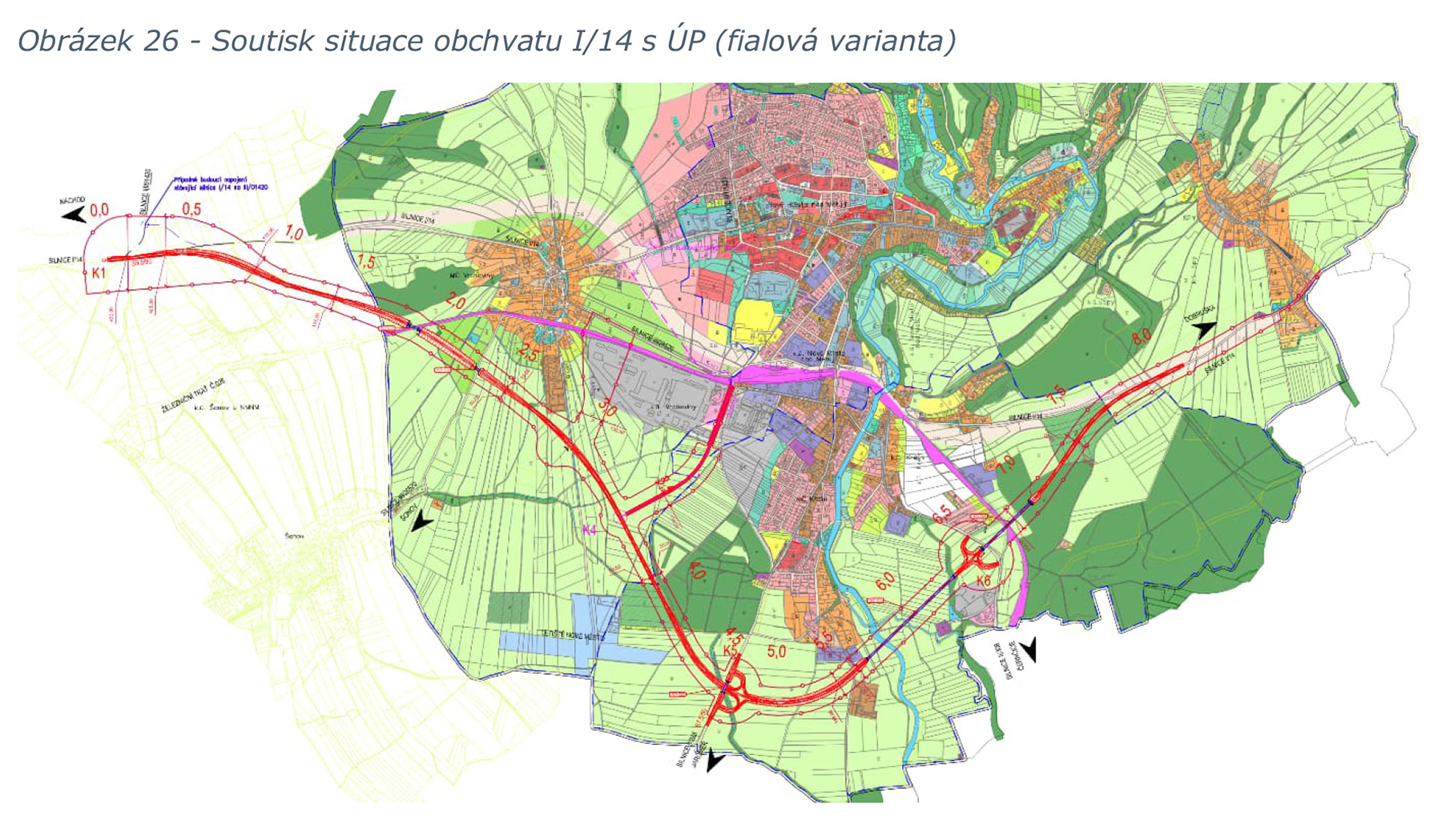

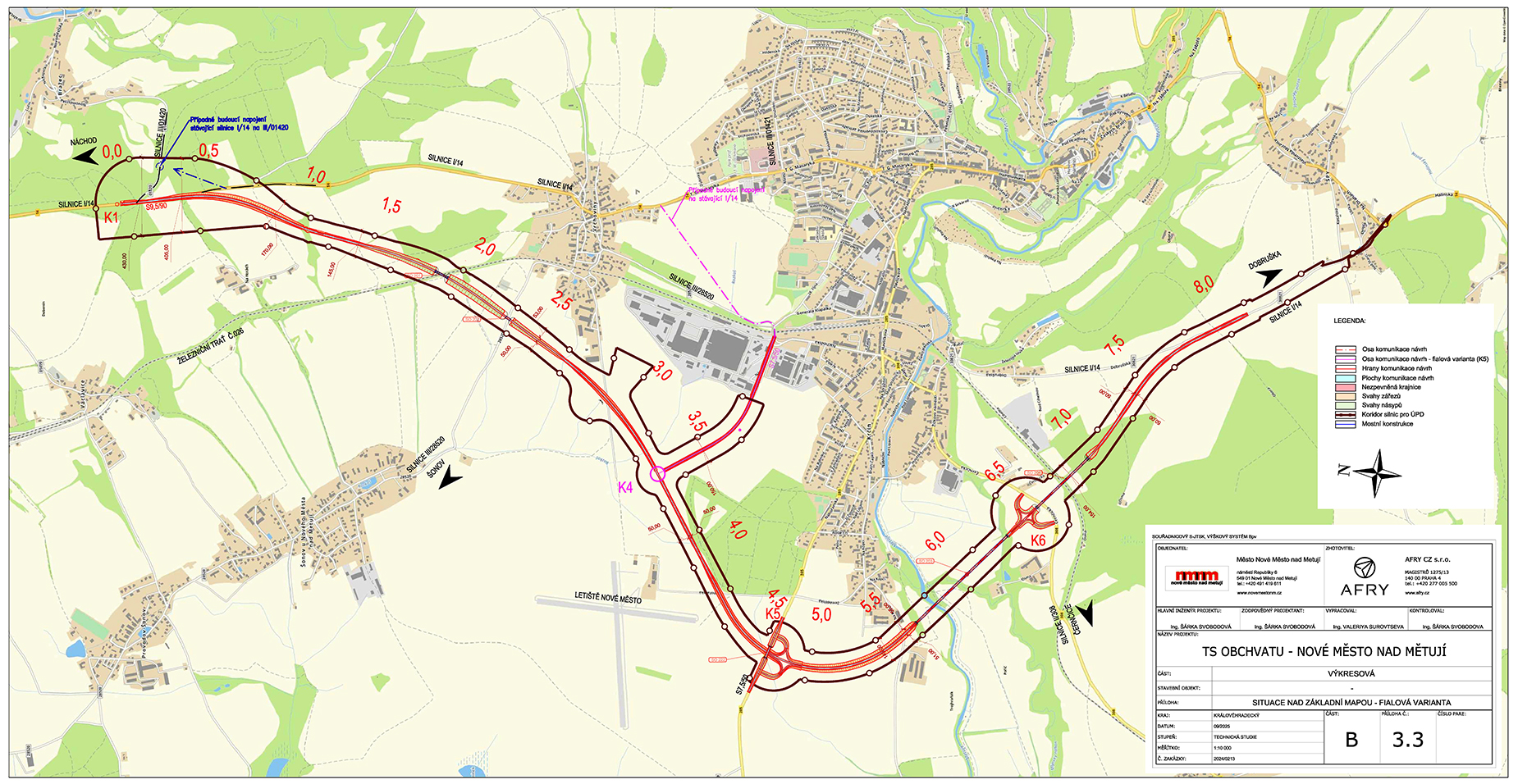

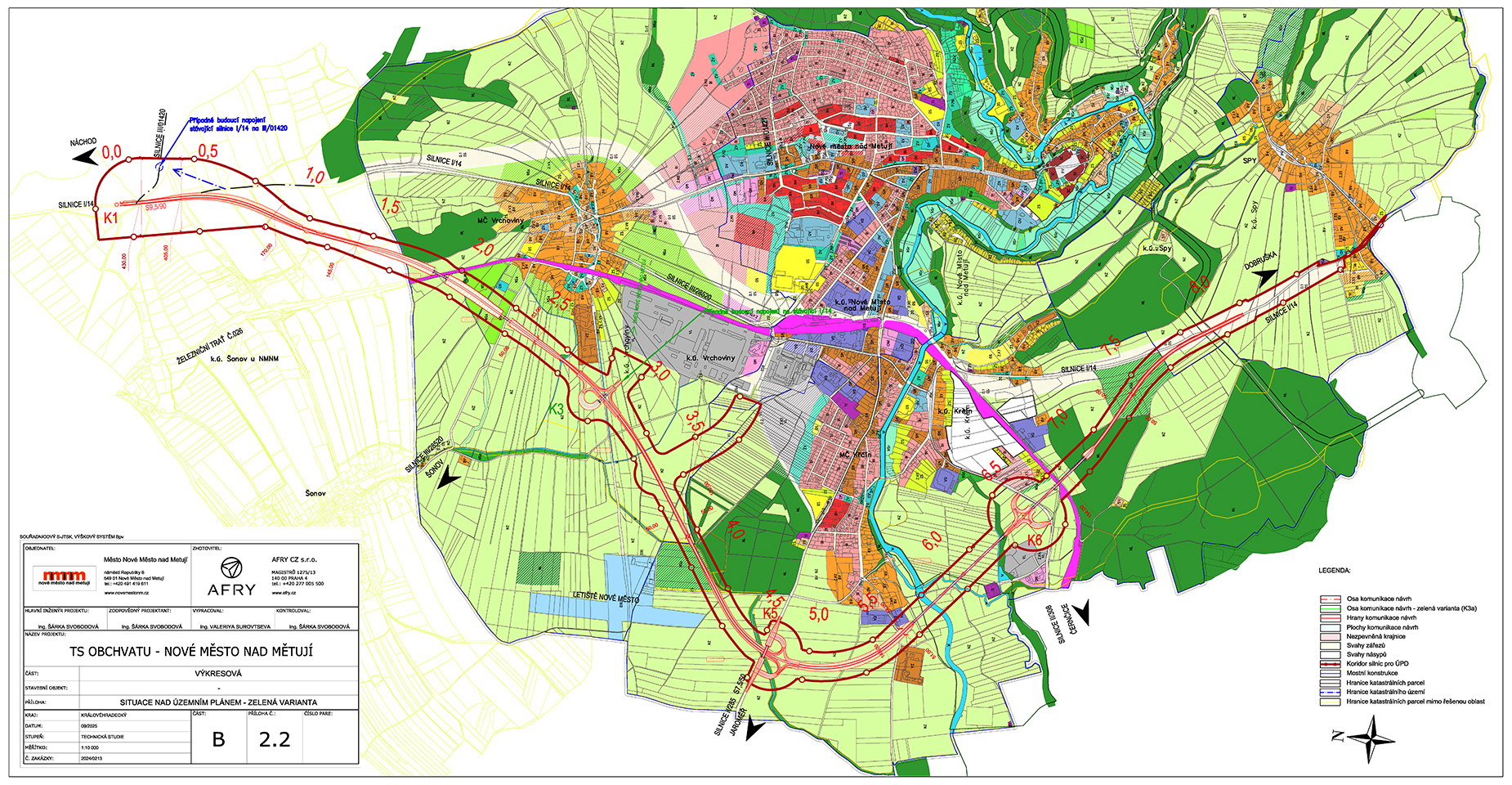

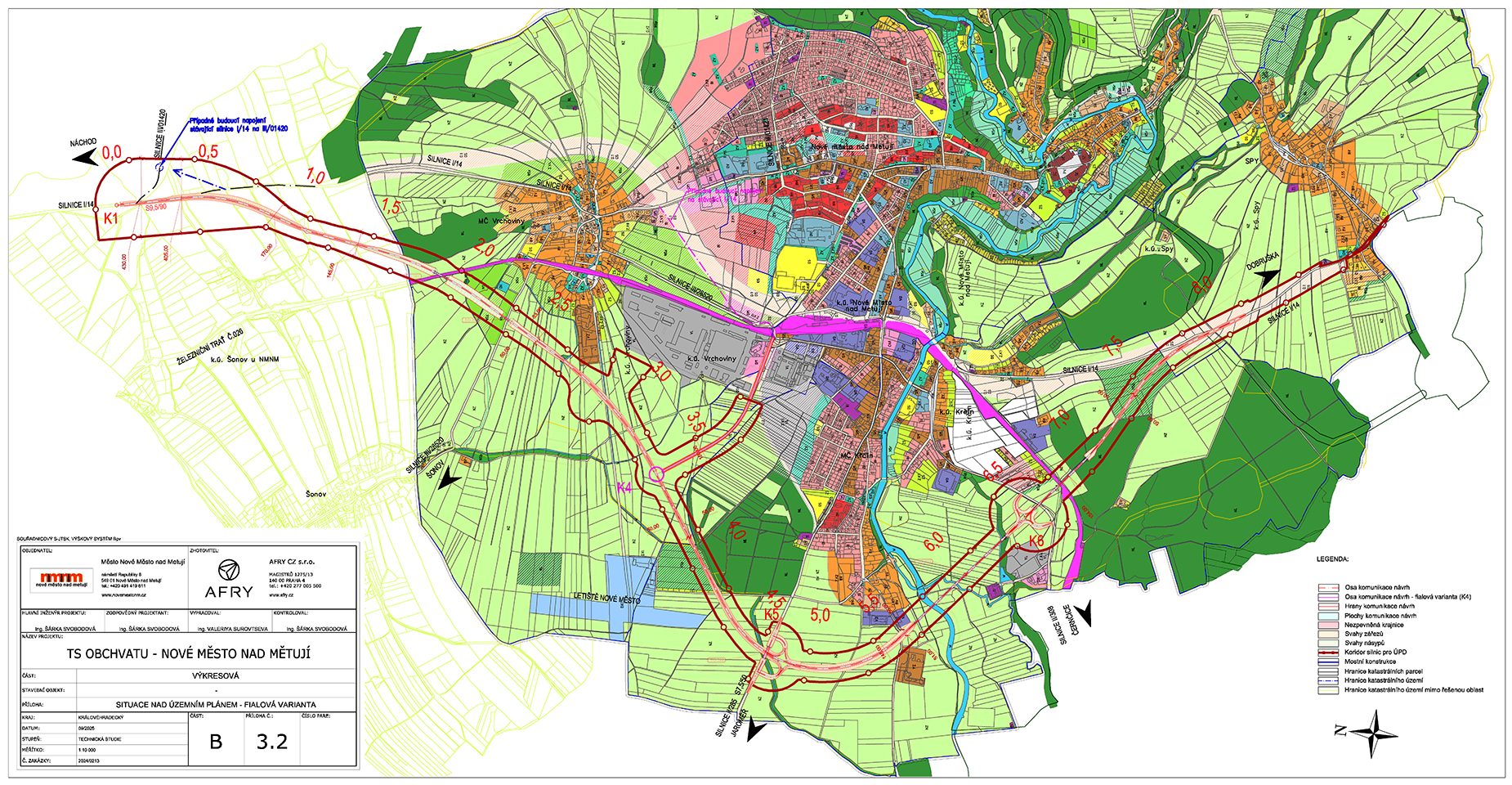

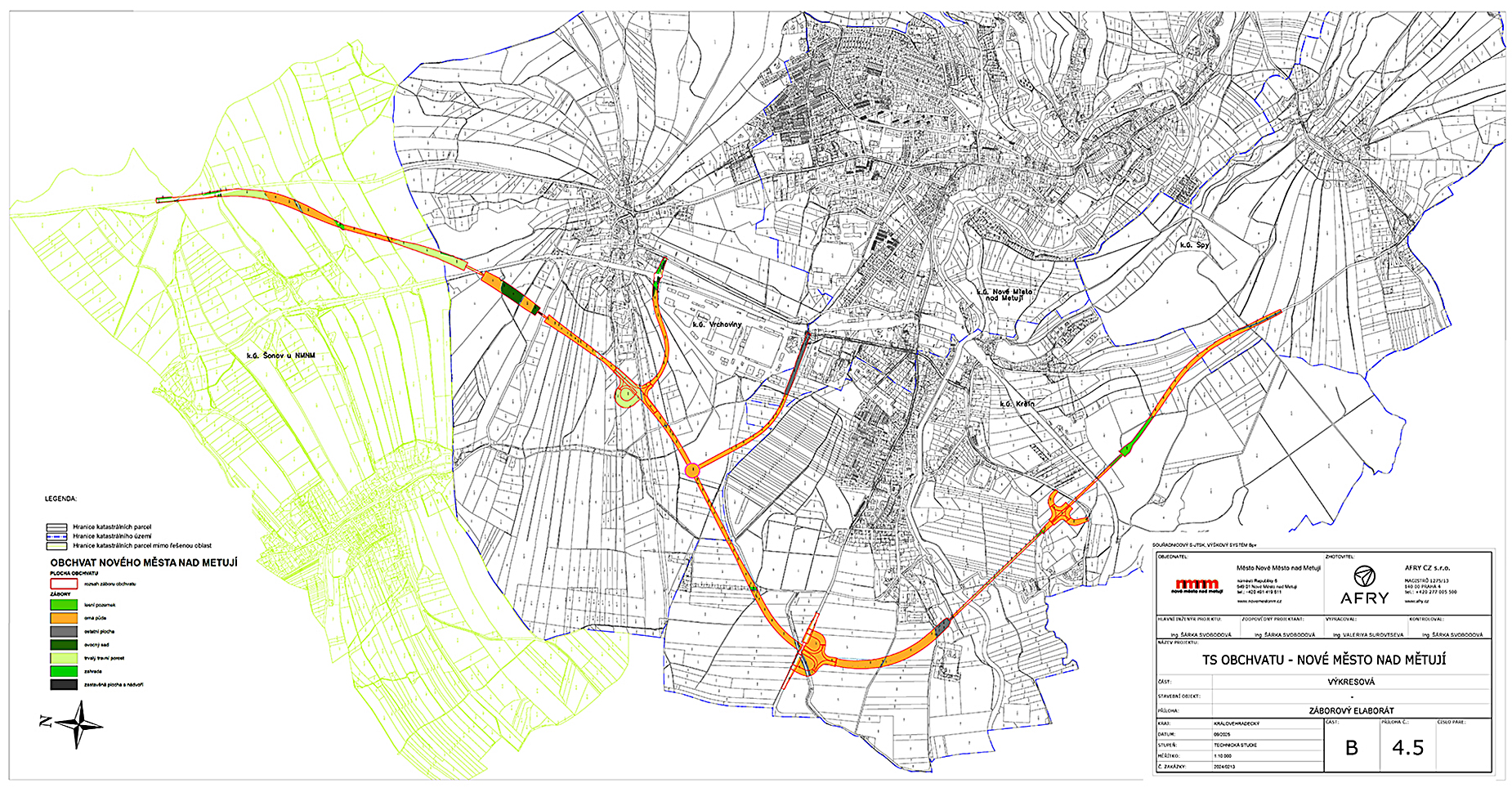

Náčrtek níže byl schválen na posledním Zastupitelstvu č.10. Byl zveřejněn i v Novoměstském zpravodaji č. 4/2024.

Byl také součástí podkladu, který byl odeslán na Kraj s požadavkem na zahájení cesty k realizaci toho našeho obchvatu.
A to vše se slibem vedení města následné komunikace se zpracovatelem studie s cílem tuto trasu prosadit

s odhadem vydání změněného Územního plánu s trasou obchvatu mimo Krčínské návrší a v souladu
s výsledkem referenda k 03/2026.

A tak budu s velikou radostí zde uveřejňovat vše, co bude dokumentovat cestu k realizaci toho, co jsem uvedl výše a následně ke skutečnému obchvatu, po kterém začne jezdit ta tranzitní doprava.
Samozřejmě, pokud mě síly a schopnosti budou stačit.
Já si popravdě nedovolím odhadnout ten letopočet, kdy po tom jihozápadním obchvatu projede první kamion.

Jindřich Buchal.
